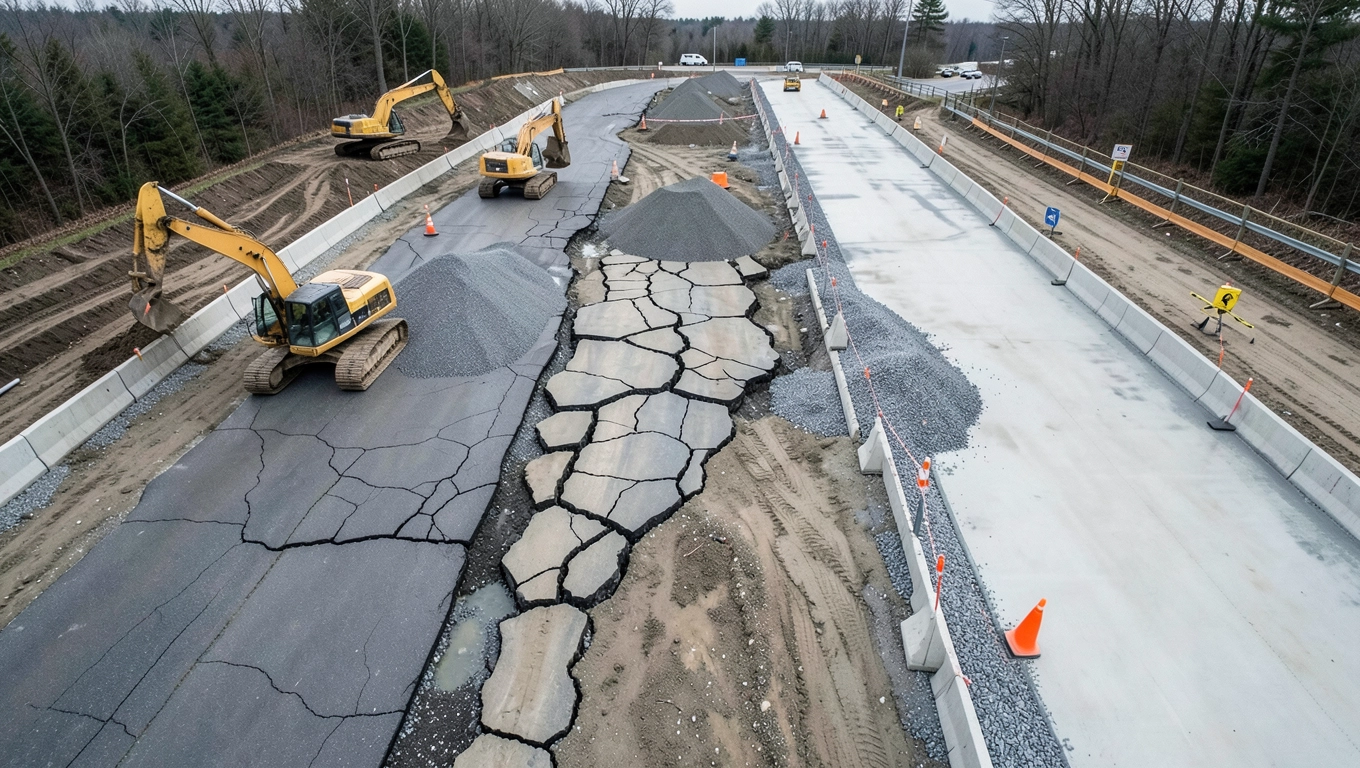

Czy przebudowa drogi wymaga projektu budowlanego? Sprawdź zanim ruszysz z łopatą
Przebudowa drogi wymaga projektu budowlanego w każdym przypadku, gdy zmienia się geometria jezdni, nośność konstrukcji lub granica pasa drogowego. Sam dokument projektowy to jednak tylko jeden z elementów układanki kluczowe pytanie brzmi, czy oprócz niego inwestor musi zdobyć decyzję ZRiD, pozwolenie na budowę, czy wystarczy samo zgłoszenie robót budowlanych. Prawidłowa odpowiedź zależy od kategorii drogi, zakresu prac i obowiązujących przepisów szczególnych. Poniżej rozkładamy te warianty tak, żeby po przeczytaniu nie zostało ani jedno „ale".

- Przebudowa drogi a decyzja ZRiD kiedy specustawa daje wszystko w jednym?
- Pozwolenie na budowę czy zgłoszenie przy przebudowie drogi?
- Przebudowa drogi gminnej krok po kroku od wniosku do pierwszej łopaty
- Najczęstsze błędy, które kosztują inwestorów miesiące opóźnień
Przebudowa drogi a decyzja ZRiD kiedy specustawa daje wszystko w jednym?
Ustawa z 10 kwietnia 2003 r. o szczególnych zasadach przygotowania i realizacji inwestycji w zakresie dróg publicznych (tekst jednolity Dz. U. z 2024 r. poz. 311) działa jak parasol ochronny nad inwestorami publicznymi. Zamiast żonglować trzema odrębnymi decyzjami o lokalizacji, podziale nieruchomości i pozwoleniu na budowę zarządca drogi dostaje jeden dokument, który wszystko konsoliduje. Nowelizacja z 2006 r. rozszerzyła ten tryb na drogi samorządowe, a przepisy z 2008 r. (tzw. specustawa ZRiD) wprowadziły ostateczny, dzisiaj obowiązujący kształt procedury.
Decyzja ZRiD określa jednocześnie linie rozgraniczające pas drogowy, warunki środowiskowe, powiązania z istniejącą siecią komunacyacyjną, a także ograniczenia w korzystaniu z nieruchomości sąsiednich. To ostatnie narzędzie bywa szczególnie dotkliwe dla właścicieli posesji przylegających do rozbudowywanej trasy mogą oni stracić prawo do wznoszenia nowych obiektów w pasie odsunięcia, nawet jeśli formalnie ich działka nie zostaje wywłaszczona.
W trybie ZRiD przeprowadza się przede wszystkim budowę nowych dróg, ich rozbudowę i większość przebudów, które wykraczają poza prostą wymianę warstw nawierzchni. Skala inwestycji uzasadnia wtedy skonsolidowaną procedurę jeden wniosek, jedno postępowanie, jedna decyzja. Dla zarządcy drogi oznacza to skrócenie procesu przygotowawczego o 12-18 miesięcy w porównaniu ze standardowym trybem prawa budowlanego.
Orzecznictwo sądów administracyjnych konsekwentnie potwierdza tę granicę. Wyrok Naczelnego Sądu Administracyjnego z 9 stycznia 2018 r. (sygn. II OSK 2440/16) przesądził, że przebudowa zmieniająca parametry techniczne drogi poszerzenie jezdni, korekta łuków, budowa dodatkowego pasa ruchu musi przejść przez ZRiD, nawet jeśli inwestor planuje prowadzić roboty wyłącznie w istniejącym pasie drogowym. Liczy się efekt rzeczowy, nie formalne położenie robót.
Pozwolenie na budowę czy zgłoszenie przy przebudowie drogi?
Przebudowa drogi wymaga projektu budowlanego sporządzonego przez uprawnionego projektanta, ale sposób zatwierdzenia tego projektu zależy od tego, czy roboty kwalifikują się do specustawy, czy do klasycznego reżimu Prawa budowlanego (Dz. U. z 2023 r. poz. 682 z późn. zm.). W przypadku dróg publicznych inwestycje powyżej pewnej skali niemal zawsze idą ścieżką ZRiD. Jeśli jednak przebudowa dotyczy drogi wewnętrznej albo zakres prac nie wymienia się w art. 3 specustawy, pozostaje standardowe pozwolenie na budowę lub zgłoszenie.
Zgłoszenie robót budowlanych przy przebudowie drogi bywa realne wyłącznie wtedy, gdy prace nie zmieniają konstrukcji ani geometrii obiektu. Remont cząstkowy nawierzchni, wymiana krawężników na odcinku poniżej 200 m, odtworzenie oznakowania poziomego to typowe roboty, które można zgłosić w starostwie powiatowym i rozpocząć po upływie 21 dni, o ile organ nie wniesie sprzeciwu. Decyzja o pozwoleniu na budowę staje się konieczna, gdy ingerencja sięga podbudowy lub zmienia obrys jezdni.
Wybór procedury wpływa bezpośrednio na koszty i czas przygotowania. Pozwolenie na budowę wymaga czterech egzemplarzy projektu zagospodarowania działki lub terenu oraz projektu architektoniczno-budowlanego, a także szeregu uzgodnień międzybranżowych. Zgłoszenie ogranicza dokumentację do opisu zakresu i szkicu, ale wiąże się z ryzykiem sprzeciwu organu, który może zażądać pełnego projektu i przekwalifikować tryb postępowania.
Kiedy wystarczy samo zgłoszenie
Remont nawierzchni bez ingerencji w podbudowę, wymiana oznakowania, naprawa rowów odwadniających, czyszczenie przepustów. Procedura trwa minimum 21 dni.
Kiedy potrzebne jest pozwolenie na budowę
Przebudowa drogi wewnętrznej zmieniająca jej geometrię, poszerzenie jezdni, wzmocnienie konstrukcji, przebudowa skrzyżowania. Wymaga pełnego projektu budowlanego.
Praktyka pokazuje, że inwestorzy prywatni, którzy budują osiedlową drogę wewnętrzną dla kilkunastu domów, najczęściej wybierają pozwolenie na budowę wydawane przez starostę. Z kolei gminy zarządzające drogami publicznymi sięgają po ZRiD, gdy tylko zakres prac przekracza zwykły remont. Różnica sprowadza się do tego, czy przebudowa drogi wymaga projektu budowlanego zatwierdzanego decyzją administracyjną, czy wystarczy sam projekt wykonawczy bez formalnego zatwierdzenia a to zależy od przepisów szczególnych właściwych dla danej kategorii drogi.
Przebudowa drogi gminnej krok po kroku od wniosku do pierwszej łopaty
Procedura ZRiD dla drogi gminnej liczy przeciętnie od 9 do 14 miesięcy od złożenia wniosku do uzyskania decyzji, a kolejne 2-4 miesiące zajmuje wybór wykonawcy. Poniższy schemat porządkuje najważniejsze etapy i wskazuje momenty, w których inwestor może popełnić błędy skutkujące opóźnieniem lub stwierdzeniem nieważności decyzji.
1. Kwalifikacja inwestycji
Zarządca drogi weryfikuje, czy planowane roboty mieszczą się w definicji budowy, rozbudowy lub przebudowy w rozumieniu Prawa budowlanego. Od tej oceny zależy wybór trybu administracyjnego. Jeśli roboty kwalifikują się jako remont, ścieżka upraszcza się radykalnie.
2. Zgromadzenie dokumentacji
Wniosek o ZRiD wymaga mapy do celów projektowych w skali 1:500, wypisów z rejestru gruntów, mapy ewidencyjnej z naniesioną lokalizacją inwestycji oraz projektu zagospodarowania terenu. Do wniosku dołącza się opinię geotechniczną, a w przypadku dróg klasy G i wyższych raport oddziaływania na środowisko lub co najmniej kartę informacyjną przedsięwzięcia.
3. Uzgodnienia międzybranżowe
Projektant uzgadnia trasę z zarządcami sieci uzbrojenia podziemnego, właścicielami gruntów przyległych w pasie odsunięcia, a w razie potrzeby z konserwatorem zabytków lub regionalnym dyrektorem ochrony środowiska. Brak choćby jednego uzgodnienia oznacza wstrzymanie postępowania i wezwanie do uzupełnienia materiału.
4. Złożenie wniosku do właściwego organu
W przypadku drogi gminnej wniosek składa wójt, burmistrz lub prezydent miasta jako organ wykonawczy gminy. Dla drogi powiatowej właściwy jest starosta, a dla drogi wojewódzkiej marszałek województwa. Wyjątek stanowią drogi krajowe, gdzie organem jest wojewoda.
5. Opiniowanie i uzgodnienie na szczeblu wojewody
Każdy wniosek ZRiD przechodzi obowiązkową opinię wojewody pod kątem zgodności z programem rządowym i dokumentami strategicznymi. Trwa to od 30 do 60 dni. Brak opinii blokuje postępowanie.
6. Decyzja i rygor natychmiastowej wykonalności
Organ wydaje decyzję ZRiD z klauzulą natychmiastowej wykonalności, co pozwala na prowadzenie robót jeszcze przed uprawomocnieniem się rozstrzygnięcia. To ogromne ułatwienie dla inwestora, ale zarazem źródło ryzyka jeśli po kontroli sądowej decyzja zostanie uchylona, roboty trzeba przerwać, a ich koszty mogą nie zostać zrefundowane.
7. Ustalenie odszkodowań
Właścicielom przejętych nieruchomości przysługuje odszkodowanie równe wartości rynkowej utraconej własności, ustalone według stanu z dnia wydania decyzji ZRiD i cen z dnia jej ostateczności. Ograniczenie korzystania z nieruchomości sąsiednich rekompensowane jest jednorazowym świadczeniem pieniężnym, którego wysokość określa starosta w decyzji odszkodowawczej.
8. Pozwolenie na użytkowanie lub zawiadomienie o zakończeniu robót
Po zakończeniu przebudowy inwestor składa zawiadomienie o zakończeniu robót budowlanych do organu nadzoru budowlanego. Dla dróg publicznych oddawanych do użytkowania w całości konieczne bywa pozwolenie na użytkowanie, szczególnie przy obiektach mostowych czy tunelach.
Sukces całego przedsięwzięcia zależy od precyzji już na etapie wniosku. Brak jednego załącznika może cofnąć sprawę o kilka miesięcy, a odwołanie właściciela nieruchomości sąsiedniej skierowane do wojewódzkiego sądu administracyjnego wstrzymać rygor natychmiastowej wykonalności do momentu prawomocnego rozstrzygnięcia. Dlatego tak istotne jest, aby projektant drogowy pracował w ścisłym kontakcie z prawnikiem administracyjnym od pierwszych dni procesu inwestycyjnego.
Pozostaje jeszcze kwestia praktycznego wyboru wykonawcy. Przebudowa drogi gminnej o długości 1,2 km kosztuje dziś od 4 do 7 mln zł netto, w zależności od klasy nośności i zakresu robót ziemnych. Różnica wynika głównie z warunków gruntowych na gruntach słabonośnych koszt wymiany podbudowy rośnie o 25-35%. Z tego powodu opinia geotechniczna wykonana przed sporządzeniem projektu budowlanego zwraca się wielokrotnie już na etapie kosztorysu.
Dwa krótkie przykłady z ostatnich lat. Pierwszy dotyczy gminnej drogi zbiorczej na odcinku 800 m, gdzie przebudowa objęła poszerzenie jezdni do 6 m i budowę ścieżki rowerowej. Dzięki procedurze ZRiD gmina zamknęła proces przygotowawczy w 11 miesięcy i uniknęła konieczności prowadzenia trzech odrębnych postępowań. Drugi przypadek to droga wewnętrzna na prywatnym osiedlu, gdzie przebudowa polegała na wymianie nawierzchni asfaltowej i korekcie spadków poprzecznych. Tam wystarczyło pozwolenie na budowę wydane przez starostę, bez angażowania specustawy.
Najczęstsze błędy, które kosztują inwestorów miesiące opóźnień
Stwierdzenie nieważności decyzji ZRiD zdarza się najczęściej wtedy, gdy wniosek złożono z pominięciem wymaganych uzgodnień środowiskowych. Wojewódzki sąd administracyjny w wyroku z 14 marca 2019 r. (sygn. II SA/Wa 1438/18) uchylił decyzję ZRiD z powodu braku właściwej oceny oddziaływania inwestycji na obszar Natura 2000, mimo że zakres robót nie naruszał bezpośrednio chronionych siedlisk.
Drugą grupę błędów stanowi niewłaściwe określenie stron postępowania. Pominięcie właściciela działki przyległej do inwestycji, której prawo korzystania zostaje ograniczone, uznaje się za wadę proceduralną. W konsekwencji decyzja zostaje uchylona i wymaga ponownego rozpatrzenia z udziałem wszystkich uprawnionych podmiotów.
Trzecią pułapką jest nierozróżnienie przebudowy od remontu w dokumentacji kosztorysowej. Jeśli w opisie robót inwestor wskaże wymianę podbudowy, sąd opozycyjny może zakwestionować kwalifikację przedsięwzięcia jako remontu. Następstwem bywa konieczność przedłożenia pełnego projektu budowlanego w sytuacji, gdy całe postępowanie toczyło się w trybie zgłoszenia. To najczęstsza przyczyna odmowy przyjęcia zgłoszenia przez organ administracji.
Świadomość tych trzech kategorii ryzyk pozwala zaplanować inwestycję w taki sposób, aby żadne postępowanie nie zostało cofnięte do punktu wyjścia. Praktyczna zasada mówi: w razie wątpliwości lepiej wybrać procedurę cięższą i pewniejszą niż lżejszą, która po kontroli sądowej okaże się niewystarczająca. Koszt sporządzenia pełnego projektu budowlanego waha się od 18 do 45 tys. zł netto dla drogi gminnej, co stanowi ułamek całkowitego budżetu inwestycji.
Inwestorzy planujący przebudowę drogi gminnej mogą skonsultować szczegóły procedury z wydziałem architektury urzędu gminy lub miasta albo z projektantem drogowym posiadającym uprawnienia w specjalności inżynieryjnej drogowej bez ograniczeń. Wczesna weryfikacja zakresu robót pozwala uniknąć sytuacji, w której projekt budowlany trafia do organu zatwierdzającego z niewłaściwą kwalifikacją prawną przedsięwzięcia.
