Strop Teriva: co ile stemple i jak nie przegiąć z podporami?

Nasz team top poddasze Aktualizacja: 5 lipca 2026 r.

Decyzja o stropie nad głową to nie chwila, tylko kilka tygodni pytań, które budzą się zwykle wtedy, gdy mur staje do pełnej wysokości. Ile stempli pod Terivę rozstawić, żeby po betonowaniu nie obudzić się z ugięciem sufitu jak deską surfingową? Jakie rozstawienie faktycznie przeniesie obciążenia, które za kilka miesięcy wylądują na podłodze, i czy w ogóle trzeba liczyć stemple po swojemu, skoro każda ekipa mówi trochę inaczej?

Strop Teriva co ile stemple

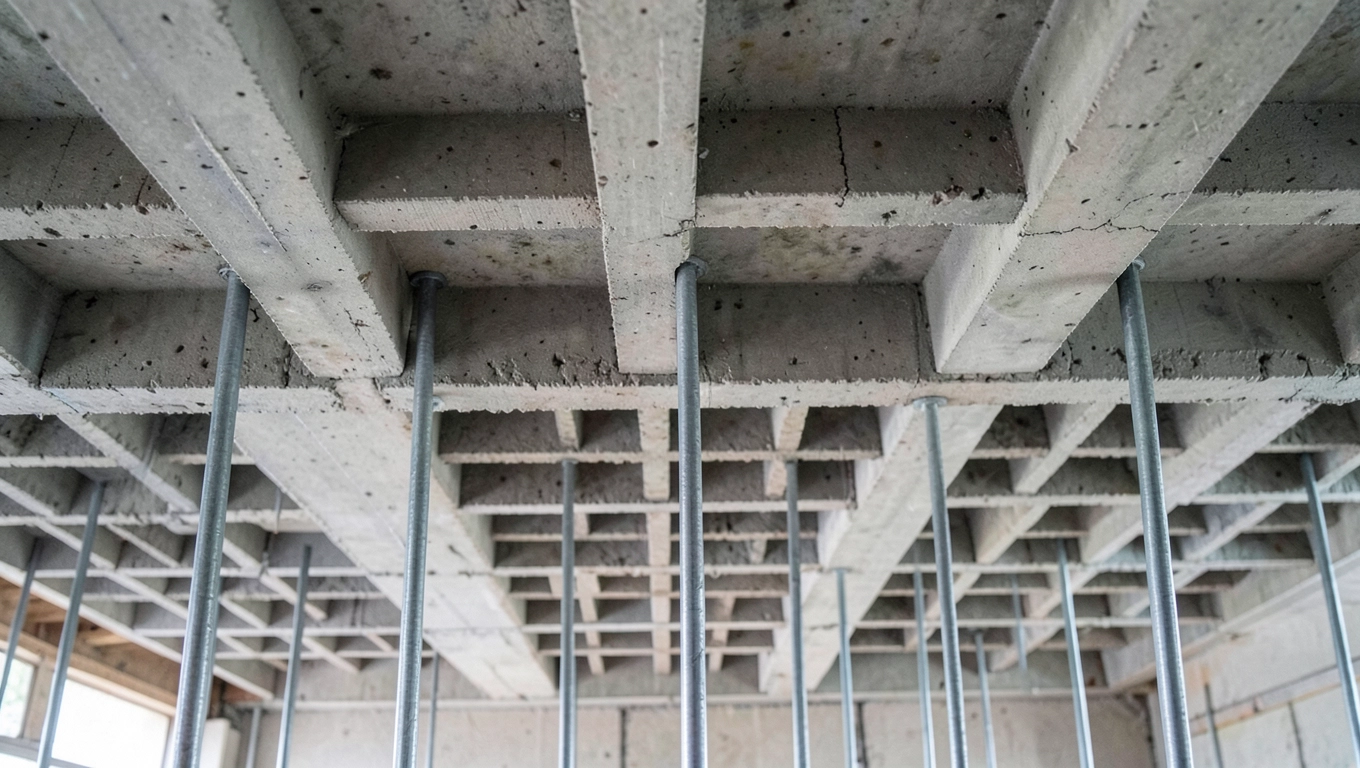

Rozstaw stempli pod strop Teriva w praktyce

Producent stropu podaje, że belki kratownicowe w trakcie montażu wymagają podparcia co 1,5 do 2 metrów. Brzmi to jak prosta zasada z instrukcji, ale diabeł tkwi w dwóch miejscach: w długości samej belki oraz w ciężarze mokrego betonu, który przez kilka godzin wisi na stemplach jak worek z zaprawą o masie około 2,4 tony na metr sześcienny.

Stemple ustawia się zawsze w dwóch rzędach, symetrycznie po obu stronach belki. Rozstaw wzdłuż osi belki nie powinien przekraczać 2 m, a skrajne podpory montuje się około 20-30 cm od końców kratownicy. Dzięki temu końcówki nie uginają się pod wpływem ciężaru pustaków i świeżej mieszanki, a układ sił w prętach zbrojeniowych zostaje rozłożony równomiernie.

W praktyce budowlanej inżynierowie porównują stemple do rusztowania tymczasowego. Jeśli rozstaw jest zbyt duży, kratownica ugina się elastycznie, a po stwardnieniu betonu ugięcie utrwala się jako trwała deformacja. Zbyt gęste stemplowanie nie szkodzi konstrukcji, ale zabiera czas i podnosi koszt, ponieważ każda sztuka wymaga regulacji, klinów i oparcia na stabilnym podłożu.

Drugą osiową podporę stanowią tzw. stemple pod żebra rozdzielcze. Układa się je prostopadle do głównego kierunku belek, w odstępach około 1,5-2 m. To one przejmują masę pustaków i betonu w strefie, gdzie strop styka się ze ścianą nośną, więc ich pominięcie skutkuje mikropęknięciami w strefie podparcia już po kilku cyklach zimowo-letnich.

Dlaczego nie można ufać "oku" doświadczonego majstra

Na budowach często słychać zdanie: u mnie zawsze starcza co dwa metry. To stwierdzenie ma sens, lecz tylko wtedy, gdy ekipa sprawdziła wcześniej nośność gruntu i wyregulowała wysokość każdego stempla do milimetra. Na glinie, namule albo niewyschniętym podsypce stempel wbija się w podłoże pod obciążeniem, przez co ugina się nie belka, lecz punkt oparcia. Rezultat bywa taki sam: na gotowym stropie widać falowanie, a tynk zaczyna „strzelać".

Rozwiązaniem jest stosowanie pod stemplami podkładów z kantówki lub płyt OSB o minimalnej powierzchni 0,25 m². Dzięki temu nacisk na grunt spada poniżej jego dopuszczalnego oporu, a cały układ zachowuje geometrię przez czas wiązania betonu, czyli przynajmniej przez siedem dni.

Jak obliczyć liczbę stempli na strop Teriva 100 m²?

Liczba stempli wynika z trzech zmiennych: powierzchni stropu, kierunku prowadzenia belek oraz długości pojedynczej kratownicy. Najprościej policzyć to ręcznie, bez arkusza kalkulacyjnego, korzystając z gotowego wzoru z katalogu producenta. Wystarczy podzielić sumaryczną długość belek przez przyjęty rozstaw i dodać stemple pod żebra rozdzielcze.

Dla przykładu: strop o powierzchni 100 m², rozpiętość 6 metrów, rozstaw belek co 60 cm. Daje to 17 rzędów belek po 6 m, czyli łącznie 102 metry bieżące. Przy rozstawie stempli co 2 m każda belka wymaga czterech podpór (dwie skrajne plus dwie pośrednie). Mnożąc 17 belek × 4 podpory, otrzymujemy 68 sztuk. Do tego dochodzą stemple pod żebra rozdzielcze, zazwyczaj 30-40 sztuk, więc łącznie około 100-110 stempli. To wartość zgodna z katalogowymi widełkami dla stropu gęstożebrowego Teriva.

Mini-kalkulator belek i stempli

Aby policzyć szybko, wystarczy trzymać się schematu: belki = długość × rzędów, stemple na belkę = długość belki / 1,8 m (zaokrąglone w górę), żebra rozdzielcze = obwód stropu / 2 m. Na każde żebro przypadają przynajmniej dwa stemple. Prosta tabelka pomocnicza:

Powierzchnia stropuLiczba belek (rozstaw 60 cm)Łączna liczba stempli
50 m²ok. 9 rzędów45-55 szt.
100 m²17 rzędów100-110 szt.
150 m²25 rzędów150-165 szt.

Przy rozstawie belek co 45 cm liczba rzędów rośnie o jedną trzecią. Rośnie też liczba stempli, ponieważ kratownice są krótsze i wymagają podparcia częściej.

Ile betonu i ile kosztuje strop Teriva w 2025 roku?

Zużycie betonu klasy C20/25 wynosi średnio 7 m³ na każde 100 m² stropu. Do tego dochodzi zbrojenie wieńców, żeber rozdzielczych i siatek przeciwskurczowych. Koszt materiałów wraz z robocizną waha się od 220 do 320 zł za m², zależnie od regionu, dostępności dźwigu i pory roku.

SkładnikIlość na 100 m²Cena orientacyjna (2025)
Belki kratownicowe17-20 szt.8 000-11 000 zł
Pustaki keramzytobetonowe700-800 szt.6 000-9 000 zł
Beton C20/257 m³4 200-5 600 zł
Stemple + kantówki100-110 szt.2 800-3 600 zł
Zbrojenie + montażok. 1,5 t5 000-7 000 zł

Błędy w stemplowaniu Terivy, które kosztują cały strop

Największa katastrofa nie dzieje się w momencie betonowania, lecz trzy tygodnie później, gdy ekipa zdejmuje stemple i okazuje się, że sufit faluje. Powody są zwykle trzy: zbyt rzadkie podparcie, mokre pustaki oraz niezwilżona powierzchnia betonu w upalne dni. Każdy z nich psuje strop na swój sposób, lecz wszystkie mają wspólny mianownik: brak cierpliwości wykonawcy.

Brak zwilżenia pustaków przed betonowaniem

Pustaki keramzytobetonowe chłoną wodę jak gąbka. Jeśli nie zostaną polane wodą co najmniej dwie godziny przed betonowaniem, odbierają ją mieszance cementowej, osłabiając jej hydratację. W efekcie w strefie styku powstaje pylista, niespójna warstwa, która z czasem odspaja się od żeber. Dlatego normy PN-EN 1992-1-1 zalecają, by każdy strop gęstożebrowy był traktowany jak klasyczny szalunek tracony i nawilżony przed wlaniem betonu.

Stemplowanie na nierównym lub niestabilnym podłożu

Stempel stojący na legarze ułożonym bezpośrednio na ziemi wcześniej czy później się przechyli, gdy grunt odda wilgoć albo nacisk zostanie przeniesiony nierównomiernie. Aby tego uniknąć, pod każdą podporą rozkłada się podkładkę z kantówki o wymiarach minimum 8 × 8 cm i używa klinów stalowych do regulacji wysokości. To element, który w specyfikacji kosztorysowej wygląda jak drobiazg, a w statyce decyduje o całości ugięcia.

Złe zbrojenie wieńców i żeber rozdzielczych

Wieniec obwodowy musi mieć przynajmniej 12 cm szerokości i trzy pręty ⌀10 mm ze strzemionami co 25 cm. To absolutne minimum w świetle polskich warunków klimatycznych i wymagań Eurokodu. Żebra rozdzielcze stosuje się przy rozpiętości większej niż 4 metry, a ich zbrojenie dolne wynosi co najmniej 2⌀10. Pominięcie żeber przy dużych polach powoduje powstawanie rys w środku rozpiętości, które pojawiają się już po pierwszej zimie.

Kiedy nie układać stropu Teriva?
  • Temperatura poniżej +5 °C bez użycia domieszek przyspieszających wiązanie.
  • Silny wiatr, który wysusza świeży beton szybciej niż zdąży związać.
  • Mokry, rozmokły grunt bez rusztu z kantówek.
  • Strop bez projektu wykonawczego uwzględniającego rozstaw podpór.

Kiedy wybrać Terivę, a kiedy alternatywę?

Teriva pozostaje najczęściej wybieranym stropem w polskim budownictwie jednorodzinnym. Nie oznacza to jednak, że sprawdza się wszędzie. Są sytuacje, w których warto rozważyć inne rozwiązania, a przede wszystkim dlatego, że każdy z systemów ma inny zakres rozpiętości i inne tempo montażu.

Teriva

Uniwersalny strop gęstożebrowy o rozpiętości do 7,2 m. Ciężar własny około 280 kg/m², czas montażu 2-3 dni dla ekipy 4-osobowej. Najlepszy wybór w domach murowanych o regularnym rzucie.

Smart Panel

Lżejszy, o ciężarze 210 kg/m², ale droższy o około 15-20%. Sprawdza się przy rozpiętościach do 8 m i tam, gdzie istotne jest odciążenie ścian.

Filigran

Płyta prefabrykowana, ciężar 120-150 kg/m², montaż w 1 dzień. Wymaga dźwigu i ekipy z doświadczeniem w montażu prefabrykatów. Najlepszy tam, gdzie zależy na czasie.

Vector

Strop gęstożebrowy o rozstawie belek co 45 cm, wyższa nośność, ale droższy w materiałach o 10-12%. Wybór do stropów z dużymi obciążeniami użytkowymi.

SystemCiężar (kg/m²)Rozpiętość maks.Cena (zł/m²)Czas montażu
Teriva2807,2 m220-3202-3 dni
Smart2108,0 m260-3802-3 dni
Filigran1309,0 m300-4201 dzień
Vector2708,4 m250-3602-3 dni

Kiedy Teriva to zły wybór

Unikać jej warto przy bardzo dużych otworach okiennych przekraczających 4 metry bez podparcia stropu słupem, w budynkach z ogrzewaniem podłogowym, gdzie wymagana jest wysoka sztywność, oraz tam, gdzie projektant nie przewidział żeberek rozdzielczych. Decyzja o wyborze systemu powinna wynikać z konkretnej geometrii budynku, a nie z przyzwyczajeń ekipy wykonawczej.

Porównanie oparte na danych z katalogów producentów oraz średnich cenach rynkowych z pierwszego kwartału 2025 roku. Realne wartości mogą się różnić w zależności od regionu i dostawcy.

Checklist materiałowa przed betonowaniem Terivy

  • Belki kratownicowe w liczbie wynikającej z rozstawu i rozpiętości.
  • Pustaki w ilości pokrywającej cały rzut z zapasem 5%.
  • Stemple regulowane o nośności minimum 20 kN na sztukę.
  • Kantówki lub płyty OSB pod każdą podporę.
  • Zbrojenie wieńców ⌀10 mm, strzemiona ⌀6 co 25 cm.
  • Woda do zwilżenia pustaków co najmniej 2 godziny przed betonowaniem.
  • Beton klasy C20/25 z konsystencją S3.
  • Pianka dylatacyjna przy ścianach zewnętrznych.

Po betonowaniu stemple utrzymuje się przez minimum 7 dni, a przy obciążeniach powyżej 5 kN/m² przez 14 dni. Zbyt wczesne ich usunięcie to najczęstsza przyczyna mikropęknięć w środku rozpiętości.

Pogoda, ekipa, harmonogram

Strop Teriva wybacza wiele błędów, lecz nie te przy kompletowaniu ekipy. Czterech wykwalifikowanych ludzi ułoży 100 m² w niecałe trzy dni. Jeśli ktoś obiecuje to zrobić w jeden dzień, to albo nie układa Terivy, albo pomija żebra rozdzielcze. Betonowanie najlepiej zaplanować na okres stabilnej temperatury, najlepiej 10-22 °C, bez zapowiadanych opadów przez pierwsze 48 godzin.

Decyzja o tym, ile stempli ustawić, nie jest kwestią wyczucia, lecz prostego rachunku i znajomości zaleceń producenta. Rozstaw co 1,8-2 m, solidne podkładki, zwilżone pustaki i cierpliwość przy rozszalowaniu. Reszta to kwestia ekipy i betonu.
