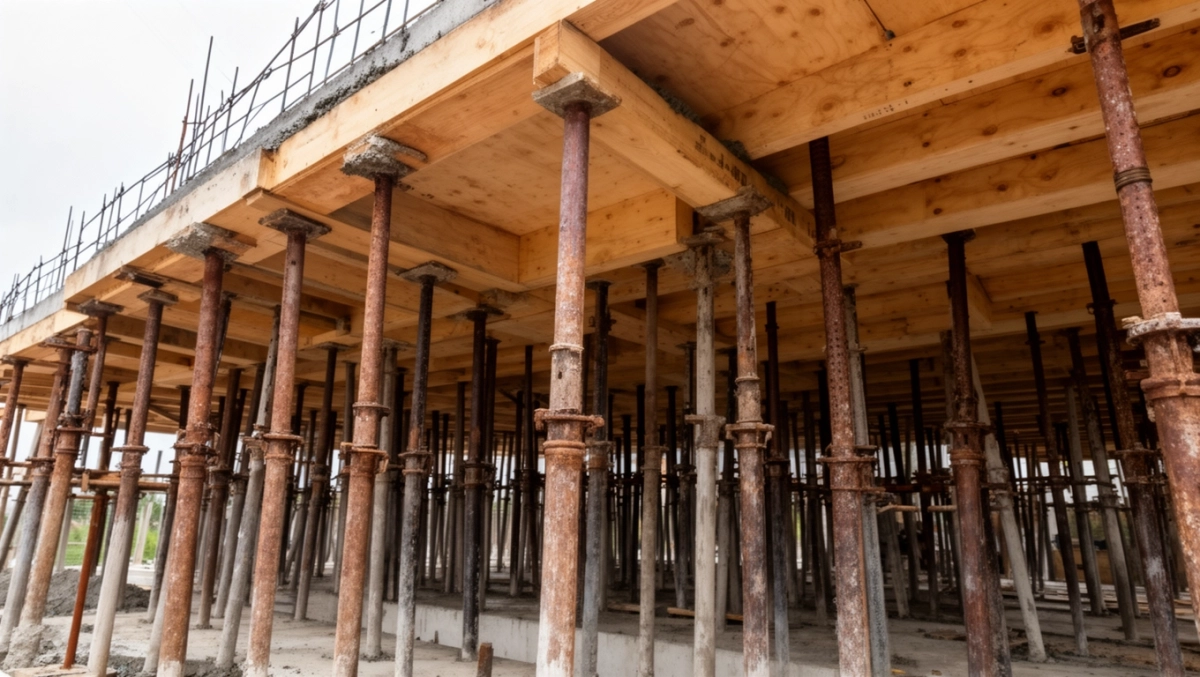

Ile stempli na m² stropu żelbetowego? Konkretne wyliczenie krok po kroku
Wybór liczby stempli na m² stropu żelbetowego to decyzja, która zaważy na bezpieczeństwie konstrukcji i tempie prac. Zbyt rzadkie podparcie ugina szalunek, zbyt gęste zjada budżet i utrudnia logistykę na budowie. W 2026 roku, przy rosnących cenach stali i robocizny, ta pozornie prosta kalkulacja wymaga znajomości norm, wyobraźni przestrzennej i kilku prostych zasad fizyki. Dobrze ustawione stemple utrzymują świeży beton w ryzach do momentu, aż sam zacznie przenosić obciążenia.

- Od czego zależy liczba stempli na stropie
- Jak rozstawić stemple pod strop monolityczny
- Najczęstsze błędy przy podparciu stropu żelbetowego
- Kiedy warto zlecić obliczenia konstruktorowi
Od czego zależy liczba stempli na stropie
Gęstość podparcia szalunku nie wynika z kaprysu ekipy, lecz z sumy obciążeń, które musi przenieść mokry strop. Najważniejszy parametr to grubość płyty, bo to ona decyduje o masie betonu na każdy metr kwadratowy. Strop o grubości 15 cm to 360 kg/m² samej mieszanki, a 20 cm to już 480 kg/m². Do tego dochodzi ciężar zbrojenia, deskowania i ludzi pracujących na górze.
Rozpiętość przęsła zmienia rachunek diametralnie. Przy 4 metrach płyta pracuje jak krótka belka, rozkładając siły na niewielką liczbę podpór. Przy 7 metrach wchodzimy w zakres, w którym ugięcie i moment zginający rosną skokowo, wymagając gęstszej siatki stempli. Klasa betonu (C25/30, C30/37) wpływa na tempo narastania wytrzymałości, a ta na to, kiedy można stemple częściowo usunąć.
Typ deskowania ma znaczenie praktyczne, choć inżynieryjnie drugorzędne. Płyty szalunkowe 3-warstwowe o grubości 21 mm przenoszą mniejsze odległości między podporami niż dźwigary H20 z legarami drewnianymi. Producenci podają dopuszczalne rozstawy w tabelach, ale na budowie liczy się doświadczenie cieśli, który ocenia stan desek, ich wilgotność i ewentualne skazy.
Norma PN-EN 1992-1-1 (Eurokod 2) nie podaje zapisu „1 stempel na X m²", bo tak uniwersalna reguła nie istnieje. Konstruktor oblicza obciążenia i na tej podstawie sporządza plan podparcia. W praktyce inwestorzy pytają o widełki orientacyjne, bo muszą zamówić sprzęt. Bezpieczne przybliżenie wygląda tak: 1,0 do 1,5 stempla na metr kwadratowy powierzchni stropu, czyli 100-150 sztuk na 100 m².
Uwaga: Widełki 1,0-1,5 szt./m² to punkt wyjścia dla stropu o grubości 15-18 cm, rozpiętości do 6 m, na deskowaniu systemowym. Cieńsze płyty, większe przęsła lub brak podpierarek skrajnych przesuwają górną granicę w kierunku 2,0 szt./m².
Parametry wejściowe, które zmieniają kalkulację
Zanim padnie pytanie o liczbę podpór, konstruktor musi znać cztery rzeczy: grubość płyty, klasę betonu, schemat statyczny (jednopolowy, wielopolowy, oparty na ścianach czy podciągach) oraz dopuszczalne ugięcie deskowania w trakcie betonowania. Ten ostatni parametr to zwykle 1/500 rozpiętości, choć wielu wykonawców stosuje 1/1000, by ograniczyć nierówności sufitu.
Temperatura otoczenia wpływa na wiązanie cementu, a więc na tempo, w jakim beton przejmuje ciężar własny. W lecie przy 25°C strop żebrowany osiąga 70% wytrzymałości po 7 dniach, zimą przy 5°C potrzebuje nawet trzech tygodni. Przez cały ten czas stemple muszą stać, a ich rozmieszczenie powinno uwzględniać ewentualne nierównomierne obciążenie (np. stosy desek, palety ze zbrojeniem).
Im cięższa płyta, tym mniejsze dopuszczalne odległości między stemplami. Tabela poniżej pokazuje orientacyjne rozstawy podpór głównych (rzędów nośnych) dla deskowania z dźwigarów drewnianych H20 i legarów 5x10 cm:
| Grubość stropu | Ciężar własny betonu | Rozstaw dźwigarów | Rozstaw stempli w rzędzie |
|---|---|---|---|
| 12 cm | 288 kg/m² | 62,5 cm | 150 cm |
| 15 cm | 360 kg/m² | 50 cm | 130 cm |
| 18 cm | 432 kg/m² | 42 cm | 110 cm |
| 20 cm | 480 kg/m² | 38 cm | 100 cm |
| 25 cm | 600 kg/m² | 30 cm | 80 cm |
Jak rozstawić stemple pod strop monolityczny
Rozstawienie stempli to geometryczna układanka, w której trzy warstwy muszą do siebie pasować: stemple, dźwigary (legary nośne) i sklejka szalunkowa. Każda warstwa przejmuje obciążenie z wyższej i przekazuje je na niższą, więc błąd w jednej propaguje się w górę. Konstruktorzy rysują plan podparcia w rzucie z góry, zaznaczając osie podpór i ich odległości, a kierownik budowy weryfikuje go przed zamówieniem sprzętu.
Zacznij od krawędzi. Wieniec wymaga podparcia co 60-80 cm, bo to miejsce, gdzie beton wylewa się najintensywniej i gdzie szalunek przyjmuje parcie boczne. Stemple skrajne (narożne i przy wieńcach) ustawiaj na stabilnym podłożu, najlepiej na płycie fundamentowej lub wylewce, a nie na gruncie rodzimym, który ugina się nierównomiernie po deszczu.
Stemple w polu rozmieszczaj siatką prostokątną, nie na oko. Wytyczanie zacznij od środka przęsła, bo tam ugięcie będzie największe. Oś podpory środkowej wyznacza rytm dla pozostałych: jeśli konstruktor obliczył rozstaw 110 cm, to odmierzaj go od osi do osi, a nie od krawędzi głowicy. Błąd 5 cm na stemplu mnoży się przez kilkanaście podpór, tworząc falisty sufit.
Głowice stempli (trójnogi, krzyżowe łączniki, belki główne) muszą być ustawione w poziomie. Sprawdź to poziomicą laserową, a nie wizualnie. Nawet 2 cm różnicy wysokości między sąsiednimi stemplami powodują, że jeden przejmuje większość obciążenia, a drugi zaczyna się uginać dopiero po pewnym czasie. W konsekwencji na styku pojawia się rysa skurczowa.
Przy rozpiętościach powyżej 5 m warto dodać podparcie pośrednie (podciąg stalowy lub drewniany), które przejmie część obciążenia i pozwoli rozstawić stemple rzadziej. To klasyczna sztuczka doświadczonych cieśli: zamiast gęstego lasu podpór, wstawiają belkę HEB 160 lub 200 w połowie przęsła, redukując moment zginający w deskowaniu o połowę.
Wskazówka praktyczna: Zanim wylejesz pierwszy metr sześcienny betonu, zrób próbę obciążeniową. Ustaw pełen zestaw stempli, wypełnij szalunek wodą z węża (symulacja ciężaru) i obserwuj przez 24 godziny. Każde ugięcie powyżej 1 cm to sygnał, by dołożyć podpory lub wzmocnić grunt.
Harmonogram rozszalowania, czyli kiedy można zdjąć stemple
Stemple pod deskowaniem stropu pełnią swoją funkcję do momentu, aż beton osiągnie wystarczającą wytrzymałość, by przenieść ciężar własny i obciążenia technologiczne. W polskich warunkach klimatycznych Eurokod 2 dopuszcca rozszalowanie po osiągnięciu 70% fck, co w temperaturze 20°C następuje po 7-10 dniach. W praktyce inwestorzy zostawiają stemple na 28 dni, a przy stropach powyżej 6 m rozpiętości nawet na 6 tygodni.
Zdejmuj stemple stopniowo, nie wszystkie naraz. Najpierw usuń podpory środkowe w co trzecim rzędzie, po 24 godzinach resztę środkowych, dopiero na końcu skrajne przy wieńcach. Nagłe odciążenie jednej strony płyty może spowodować pęknięcia w strefie przypodporowej, szczególnie gdy górne zbrojenie nie zostało jeszcze w pełni zakotwione w betonie.
Stemple wtórne (podstemplowanie) to osobna kategoria, często mylona z szalunkowymi. Ich zadaniem jest podparcie stropu już po zdjęciu deskowania, do momentu aż zostaną wykonane ściany wyższej kondygnacji lub ułożone ciężkie warstwy wykończeniowe. Zwykle zostawia się 1-2 rzędy podpór w strategicznych punktach przęsła na kolejne 2-4 tygodnie.
Najczęstsze błędy przy podparciu stropu żelbetowego
Na budowach jednorodzinnych powtarza się kilka schematów pomyłek, których konsekwencje widać dopiero po rozszalowaniu. Pierwszy to niedoszacowanie grubości płyty: inwestor planuje 15 cm, a ekipa wylewa 18 cm, bo tak było w projekcie sąsiada. Każdy dodatkowy centymetr to 24 kg/m² więcej, a to oznacza konieczność gęstszego stemplowania, którego nikt nie zaplanował.
Drugi błąd to oszczędność na liczbie stempli. Ekipa ustawia podpory co 1,5 m zamiast co 1,1 m, bo tak szybciej i taniej. Sklejka ugina się, w betonie pojawia się nadmierne ugięcie, a po zdjęciu szalunku sufit ma widoczną falę. Naprawa to szlifowanie, szpachlowanie, a czasem podwieszenie sufitu podwieszanego. Koszt wielokrotnie przewyższa zaoszczędzone 20-30 sztuk podpór.
Brak stężenia wieńców i krawędzi to klasyka. Stemple przy wieńcu nie są połączone trójnogami ani usztywnione, więc przy wylewaniu betonu cała linia deskowania przesuwa się o 2-3 cm. Wieniec wychodzi krzywy, a jego naprawa to kucie, ponowne szalowanie i wylewanie, co opóźnia prace o tydzień. Rozwiązanie to trójnogi przy każdym stemplu skrajnym i stężenie co trzeciego rzędu.
Stemplowanie na nierównym lub niestabilnym gruncie kończy się osiadaniem jednej strony stropu. Pod stemple na gruncie rodzimym podkładaj płyty OSB lub kantówki 10x10 cm, które rozkładają nacisk na większą powierzchnię. Na gruncie gliniastym po deszczu nawet 15 cm podkładu nie wystarczy, jeśli grunt nie został zagęszczony. Lepiej wykonać podkładową wylewkę betonową 5-8 cm i na niej oprzeć stemple.
Piąty błąd to zbyt wczesne rozszalowanie. Ekipa spieszy się z następną kondygnacją i zdejmuje stemple po 5 dniach, bo tyle wytrzymał strop u sąsiada. Beton osiągnął wtedy może 50% wytrzymałości, a pełne obciążenie projektowe przychodzi dopiero po tygodniach. Wynik: rysy na spodzie stropu, ugięcie widoczne gołym okiem, konieczność wzmocnienia konstrukcji.
Uwaga: Każdy rząd stempli powinien być zaznaczony na planie montażowym z podpisem wykonawcy. Brak dokumentacji oznacza brak możliwości udowodnienia, że strop został prawidłowo podparty. W razie awarii ubezpieczyciel odmówi wypłaty odszkodowania.
Jak gęsto ustawić stemple w strefie podciągów i otworów
Podciągi, belki żelbetowe i otwory w stropie (na schody, kominy, instalacje) to miejsca koncentracji naprężeń. Wymagają zagęszczenia stempli, bo to tam szalunek przyjmuje największe parcie boczne, a sklejka ma mniejszą powierzchnię podparcia. Pod podciągiem o szerokości 25 cm stemple ustawiaj co 50-60 cm po obu stronach, a w narożach otworów dodawaj dodatkowe podpory ukośne, które przejmą siły rozporowe.
Otwór większy niż 50x50 cm wymaga wycięcia w sklejce i ułożenia dodatkowych dźwigarów na krawędziach. Bez nich krawędź otworu ugnie się pod ciężarem betonu i powstanie nierówna krawędź, którą trudno wykończyć. Przy schodach żelbetowych pamiętaj o podparciu biegu i spoczników osobnymi rzędami stempli, niezależnymi od stropu.
Kiedy warto zlecić obliczenia konstruktorowi
Plan podparcia szalunku to element projektu wykonawczego, który powinien podpisać konstruktor z uprawnieniami. W domach jednorodzinnych inwestorzy czasem pomijają ten krok, traktując strop jako oczywistość. Tymczasem różnica między stropem 15 cm opartym na ścianach a stropem 20 cm z podciągami to inna klasa obciążeń, inny schemat statyczny i inny rozkład momentów zginających.
Zlecaj obliczenia zawsze, gdy rozpiętość przekracza 6 m, obciążenia użytkowe są wyższe niż standardowe (np. biblioteka, ciężkie urządzenia, strefa fitness) lub gdy rzut stropu ma nieregularny kształt z wieloma otworami. Koszt takiej ekspertyzy to 1500-3000 zł, a pozwala uniknąć błędów, których naprawa kosztuje dziesięciokrotnie więcej.
Kontrola projektu przez niezależnego konstruktora ma sens, gdy wykonawca koryguje grubość stropu w stosunku do dokumentacji, obniża klasę betonu lub zmienia schemat zbrojenia. Każda taka zmiana wpływa na obciążenia i wymaga przeliczenia. Konstruktor weryfikuje też rozmieszczenie stempli pod kątem stateczności, szczególnie przy stropach o nieregularnym obrysie.
Strop monolityczny
Najwyższa nośność, dowolność kształtu, świetna akustyka. Wymaga gęstego stemplowania, długiego czasu realizacji, dużego ciężaru własnego (480 kg/m² przy 20 cm). Koszt z robocizną: 320-420 zł/m².

Strop gęstożebrowy (Teriva)
Lżejszy o 30%, szybszy montaż, mniej stempli. Ograniczona rozpiętość do 7,2 m bez podciągów. Koszt: 220-300 zł/m².
Strop prefabrykowany (Filigran)
Montaż w jeden dzień, brak szalunku na budowie, mniejsze zależności od pogody. Wyższe koszty transportu, konieczność dźwigu. Cena: 280-360 zł/m².
Strop drewniany (CLT)
Najlżejszy (80-120 kg/m²), szybka realizacja, brak mokrych prac. Ograniczona akustyka i nośność przy dużych rozpiętościach. Cena: 350-450 zł/m².
Dobór systemu stropowego wpływa na liczbę stempli bezpośrednio. Monolityczny wymaga pełnego deskowania i siatki podpór 1,0-1,5 szt./m². Gęstożebrowy ogranicza stemplowanie do rzędów co 1,5-2,0 m w miejscu żeber rozdzielczych. Filigran potrzebuje stempli tylko w strefach podciągów i krawędzi, bo same płyty prefabrykowane przenoszą ciężar betonu uzupełniającego. Drewno CLT nie wymaga stemplowania, bo elementy są samonośne.
Ile kosztuje stemplowanie stropu w 2026 roku
Stemple stalowe regulowane to wydatek rzędu 90-140 zł za sztukę przy zakupie, a wypożyczenie na miesiąc to koszt 18-28 zł/szt. Na 100 m² stropu potrzebujesz orientacyjnie 100-150 sztuk, co przy wypożyczeniu daje 1800-4200 zł. Do tego dochodzą dźwigary drewniane (12-18 zł/mb), sklejka szalunkowa (jednorazowa lub wielokrotnego użytku) oraz trójnogi i głowice (8-15 zł/szt).
Całkowity koszt szalunku z robocizną na strop 100 m² to w 2026 roku od 8000 do 15000 zł, zależnie od regionu, systemu i czasu wynajmu. Różnica między najtańszą a najdroższą ofertą sięga 60%, więc porównywanie kalkulacji ma sens. Pamiętaj, że stemplowanie to 8-12% kosztów całego stropu, a oszczędzanie na nim odbija się na jakości całej konstrukcji.
Koszt samego stempla to jednak nie wszystko. Liczy się tempo montażu i demontażu, bo każdy dzień zwłoki opóźnia kolejne ekipy. Stemple systemowe z szybkim zwolnieniem (typu „spust" lub dźwignia) pozwalają zdemontować deskowanie w 3-4 godziny, podczas gdy klasyczne na śruby ręczne zajmują 2-3 dni. Różnica w kosztach robocizny: 2000-4000 zł na typowy dom.
Trzy rzeczy do zapamiętania: 1) Liczba stempli na m² stropu żelbetowego waha się od 1,0 do 1,5 sztuk dla typowych warunków, ale rośnie przy większych grubościach i rozpiętościach. 2) Plan podparcia powinien być częścią projektu wykonawczego, a nie improwizacją na budowie. 3) Rozszalowanie zbyt wcześnie to najczęstsza przyczyna rys i ugięć, których naprawa kosztuje więcej niż kilka tygodni cierpliwości.
Jeśli planujesz budowę i chcesz otrzymać checklistę kontrolną przed wylaniem stropu, kalkulator kosztów dla wybranej powierzchni oraz wzór umowy z ekipą szalunkową, zapisz się na newsletter, w którym co tydzień publikuję praktyczne materiały dla inwestorów indywidualnych.
