Podparcie stropu Teriva bez błędów

Nasz team top poddasze Aktualizacja: 13 lipca 2026 r.

Strop się ugina, podpory stoją krzywo, a w głowie kołacze się pytanie, czy to wszystko nie runie pod własnym ciężarem, zanim w ogóle dobetonujesz pustaki. Spokojnie. Prawidłowe podparcie stropu Teriva nie jest żadną czarną magią, choć wymaga zrozumienia kilku zależności fizycznych, które większość poradników zamiata pod dywan. Rozstaw stempli, strzałka odwrotnego ugięcia, kolejność montażu, rodzaj podkładek pod belkami, nośność podłoża, na którym stawiasz pionowe słupy każdy z tych elementów wpływa na to, jak Twoja podłoga zachowa się za pięć, piętnaście i pięćdziesiąt lat.

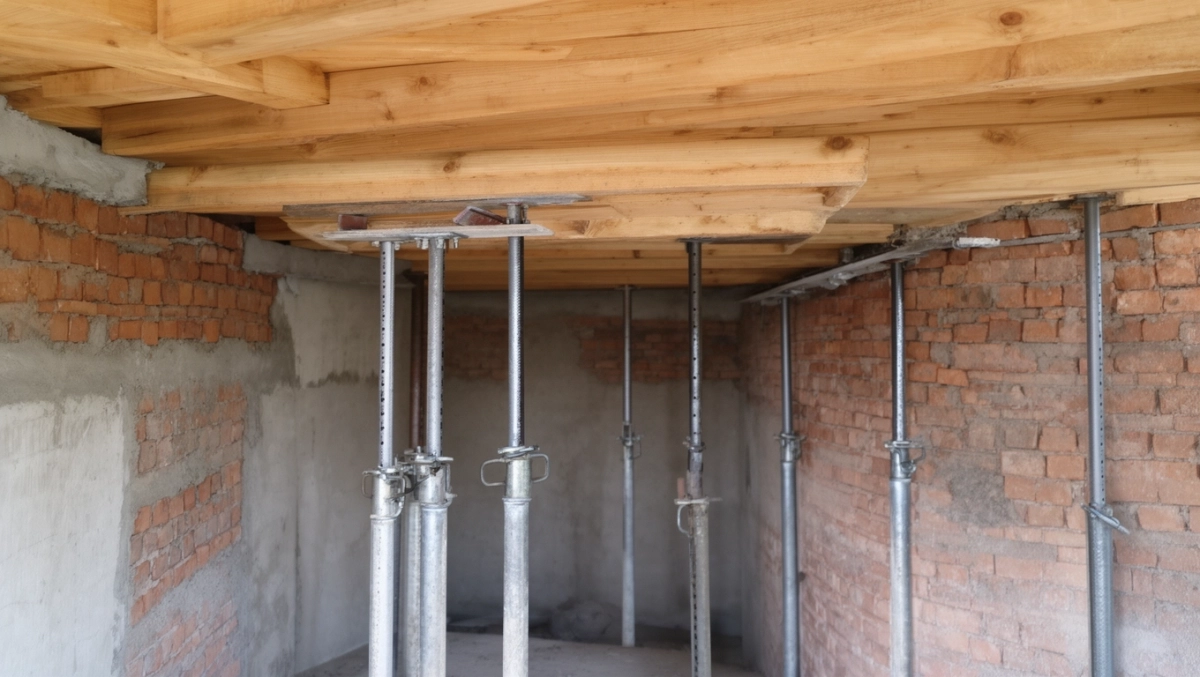

podparcie stropu teriva

Rozstaw podpór montażowych pod belki Teriva

Rozstaw stempli pod belkami nośnymi Teriva wynika z prostego prawa mechaniki: im dłuższe przęsło bez podparcia, tym większy moment zginający działa na belkę przed stwardnieniem betonu. W praktyce oznacza to, że dla belek o długości do 4,0 m wystarczają podpory co 1,8-2,0 m, dla belek 5,0-6,0 m trzeba je zagęścić do 1,4-1,6 m, a powyżej 6,0 m bez dodatkowego podparcia w połowie rozpiętości nie ma co liczyć na bezpieczną geometrię.

Producent wyznacza górną granicę 2,0 m, ale ta wartość nie jest wzięta z sufitu. Beton klasy C20/25 osiąga po 28 dniach wytrzymałość 20 MPa, ale w pierwszych 7 dniach zaledwie około 65-70% tej wartości, a przez pierwsze 48 godzin zaledwie 20-30%. Dopóki wieniec nie zamknie układu i beton w strefie przypodporowej nie przeniesie sił ściskających, cały ciężar własny świeżego stropu spoczywa na stemplach. Rozstaw większy niż 2,0 m wydłuża czas osiągania dopuszczalnego ugięcia w sposób nieliniowy, a ugięcie o 2 cm większe od projektowanego potrafi po stwardnieniu betonu przełożyć się na zarysowania sufitu na całej powierzchni parteru.

Pod stemple warto wprowadzić prostą zasadę: każda podpora musi stać na stabilnym podłożu przenoszącym obciążenie 8-12 kN, czyli odpowiadające masie około 800-1200 kg. Wystarczy płyta stropowa niższej kondygnacji, wylewka na gruncie minimum 10 cm lub zagęszczona podsypka żwirowa z podkładem drewnianym. Stawianie stempla na miękkim trawniku, na warstwie humusu albo bezpośrednio na folii izolacyjnej przeciwwilgociowej to proszenie się o osiadanie o 1-3 cm w trakcie betonowania, a to oznacza trwałą deformację gotowego stropu.

W układach wieloprzęsłowych zasada się komplikuje. Jeśli strop opiera się jednocześnie na trzech ścianach nośnych w rozstawie 4,5 m, 5,8 m i 3,2 m, każde przęsło wymaga niezależnego policzenia momentów. Stemple pod najdłuższym przęsłem powinny być rozstawione gęściej niż pod krótszym, a ich wysokość musi odpowiadać projektowanemu poziomowi spodu stropu z uwzględnieniem strzałki odwrotnej. Pominięcie tego aspektu to klasyczna przyczyna sytuacji, gdy ekipa wylewa strop, a po zdjęciu stempli okazuje się, że środkowa część salonu ma 3 cm ugięcia widocznego gołym okiem.

Belki kratownicowe Teriva mają wbudowaną strzałkę wygięcia w górę wynoszącą około L/300 do L/500, gdzie L to rozpiętość. Właśnie dlatego na etapie montażu stemple ustawia się nieco wyżej niż docelowy poziom spodu. Przy rozpiętości 6,0 m strzałka wstępna sięga 12-20 mm i ma za zadanie skompensować przyszłe ugięcie pod obciążeniem użytkowym. Zignorowanie tej wartości oznacza, że po obciążeniu stropu ściankami działowymi, meblami i warstwami podłogi strop wychyli się poniżej dopuszczalnych norm PN-EN 1992-1-1, czyli L/250 dla stropów bez przegrody ograniczającej ugięcie.

Kiedy stawiać stemple? Po ułożeniu belek na podporach stałych, przed wypełnieniem pustakami. Belki muszą leżeć minimum 80 mm na wieńcu lub ścianie nośnej, a dopiero potem można rozstawić podpory montażowe i zacząć układać bloczki. Pustaki układa się od środka przęsła ku podporom, żeby nie zsunąć belek z wypoziomowanej linii. Po ułożeniu wszystkich pustaków stemple stanowią jedyny element utrzymujący geometrię do momentu związania betonu wypełniającego.

Strzałka odwrotnego ugięcia przy montażu stropu

Strzałka odwrotnego ugięcia, nazywana też wygięciem kompensacyjnym, to zabieg celowy. Belka przed obciążeniem zostaje wymuszona do wygięcia w górę o wartość obliczoną na podstawie przyszłych obciążeń użytkowych, ciężaru własnego stropu oraz czasu pełzania betonu. Po usunięciu stempli belka wraca do położenia neutralnego lub ugina się w granicach normy, zamiast od razu wychylać się poniżej dopuszczalnej linii.

Wartość strzałki odwrotnej liczy się według wzoru: f_odw = f_dop, f_trwałe, gdzie f_dop to ugięcie dopuszczalne (zwykle L/250), a f_trwałe to ugięcie od obciążeń stałych po usunięciu podpór montażowych. Dla rozpiętości 5,4 m i obciążenia użytkowego 2,0 kN/m² strzałka odwrotna powinna wynosić około 12-15 mm. Przy rozpiętości 7,2 m wartość rośnie do 25-35 mm, a powyżej 8,0 m wymaga już indywidualnego projektu konstrukcyjnego wykonanego przez uprawnionego projektanta.

Tę wartość ustawia się klinami lub śrubami rzymskimi w głowicy stempla. Najprostszy sposób to klin drewniany pod stemplem regulowany młotkiem, dokładniejszy to stalowy stempel teleskopowy z gwintem umożliwiającym precyzyjną regulację co 1 mm. Poziomowanie laserowe z niwelatorem samopoziomującym pozwala ustawić wszystkie stemple w jednej płaszczyźnie z dokładnością ±2 mm na 10 m długości. Tradycyjna poziomica wężowa w rękach doświadczonego murarza też daje radę, ale wymaga wprawy i cierpliwości.

Bez strzałki odwrotnej strop po zdjęciu stempli ugnie się o wartość zbliżoną do ugięcia docelowego w ciągu pierwszych dwóch tygodni użytkowania. Tynk na suficie zacznie pękać wzdłuż linii największego momentu, najczęściej w środku rozpiętości, a rysy będą się poszerzać z każdym rokiem w miarę pełzania betonu. Naprawa takiego uszkodzenia to już nie kwestia szpachli, lecz wzmocnienia konstrukcji, które kosztuje kilkadziesiąt razy więcej niż prawidłowe ustawienie stempli.

Strzałka musi być symetryczna względem osi belki w przypadku podparcia dwustronnego i asymetryczna przy podparciu jednostronnym, na przykład przy balkonach wspornikowych. Belka wspornikowa nie ma środka rozpiętości w klasycznym sensie, więc strzałkę wyznacza się na końcu wspornika, a stemple ustawia się w odległości około 0,4 L od ściany, gdzie moment zginający osiąga wartość maksymalną. Pominięcie tego szczegółu przy balkonie o wysięgu 1,5 m skutkuje trwałym przechyłem końcówki o 3-5 cm, widocznym gołym okiem i nieprzyjemnym uczuciem chwiejności przy każdym wyjściu na taras.

Rozpiętość belkiStrzałka odwrotnaRozstaw stempliUwagi
do 4,0 m5-8 mm1,8-2,0 mmożliwe podparcie jednoprężynowe
4,0-5,0 m8-12 mm1,6-1,8 mkonieczne sprawdzenie nośności stempli
5,0-6,0 m12-18 mm1,4-1,6 mpodparcie w dwóch rzędach
6,0-7,0 m18-25 mm1,2-1,4 mwymagana konsultacja z projektantem
7,0-8,0 m25-35 mm1,0-1,2 mstrop ciężki, wymaga wzmocnienia

Najczęstsze błędy przy podparciu stropu Teriva

Najczęstszy błąd to rozstawienie stempli „na oko" bez miary, zwykle zbyt rzadko, bo ekipa chce zaoszczędzić na drewnie lub czasie. Wystarczy jedno przęsło 5,5 m podparte co 2,5 m, żeby w środku rozpiętości ugięcie świeżego stropu przekroczyło 15 mm, a po stwardnieniu betonu wieniec krawędziowy nie przejmie już pełnego momentu i strop trwale się odkształci. Koszt naprawy takiej wady przekracza zwykle 15 000-25 000 zł, a w skrajnych przypadkach wymaga wzmocnienia stropu taśmami węglowymi, co wymaga projektu zamiennego i decyzji nadzoru budowlanego.

Drugi grzech to brak stempli w miejscu styku belek krótszych z dłuższą. W stropach o nieregularnym rzucie, na przykład w kształcie litery L lub T, zdarza się, że belka długości 6,0 m przebiega obok belki 4,0 m, a podpora montażowa stoi tylko pod jedną z nich. Efekt: krótsza belka ugina się pod ciężarem pustaków i świeżego betonu, podczas gdy dłuższa jest sztywno podparta. Po betonowaniu poziomy się wyrównują, ale na styku powstaje rysa, która przenosi się na sufit i tynk.

Stemple stawiane na nieprzygotowanym podłożu to trzecia plaga polskich budów. Miękka ziemia, warstwa humusu, deski rzucone na trawę, pojedyncza cegła pod stemplem zamiast płyty rozkładającej obciążenie każdy z tych przypadków kończy się osiadaniem w trakcie betonowania. Beton o masie 250-300 kg/m² wylewany z pompogruszki potrafi w ciągu godziny obciążyć stempel siłą przekraczającą jego nośność obliczeniową, jeśli grunt nie przenosi obciążenia równomiernie. Konsekwencja: miejscowe ugięcie o 2-4 cm, niemożliwe do skorygowania po stwardnieniu betonu bez skuwania i ponownego wykonania stropu.

Czwarta pułapka to zbyt wczesne usunięcie stempli. Beton w strefie przypodporowej potrzebuje minimum 7-14 dni, żeby osiągnąć wytrzymałość umożliwiającą przejęcie momentów. Usunięcie stempli po 3 dniach, kiedy ekipa spieszy się z następnym etapem, oznacza przeniesienie pełnego ciężaru na beton o wytrzymałości zaledwie 30-40% projektowanej. Wieniec nie zdążył się jeszcze prawidłowo związać z wieńcem stropowym, a świeża belka ugina się pod własnym ciężarem w sposób trwały. Norma PN-EN 13670 dopuszcza demontaż podpór po osiągnięciu przez beton 70% wytrzymałości charakterystycznej, co w typowych warunkach letnich następuje po 10-14 dniach.

Piąty błąd wynika z oszczędności na jakości samych stempli. Stemple drewniane o przekroju 80×80 mm z sosnowego kantówki nieprzeszlifowanej, z widocznymi sękami i pęknięciami, mają nośność 30-40% niższą niż deklarowana przez producenta. Stemple stalowe teleskopowe z certyfikatem i oznaczoną nośnością kosztują 25-35 zł za sztukę, ale ich parametry są powtarzalne i sprawdzalne. Na strop 100 m² potrzebujesz 30-50 stempli, więc różnica w kosztach wynosi 1500-2500 zł, a różnica w bezpieczeństwie jest nieproporcjonalnie większa.

Szósty problem to brak stężenia stempli w kierunku poprzecznym. Stempel samodzielnie stojący na wysokości 2,8 m nie przenosi obciążeń bocznych generowanych przez poruszających się pracowników, układanie pustaków czy podmuch wiatru na otwartej kondygnacji. Rozwiązanie to ramki stężające z kantówki 40×60 mm lub gotowe stężenia teleskopowe przypinane do każdej pary stempli. Bez tego jedno mocniejsze szarpnięcie wystarczy, żeby stempel stracił pion i cały układ przesunął się o 5-10 cm, zanim ktokolwiek zdąży zareagować.

Kiedy NIE stosować tego rozwiązania

Stemple na drewnianych kantówkach nie nadają się do stropów o rozpiętości powyżej 6,0 m. W takich przypadkach lepszym wyborem są stemple stalowe klasy B (nośność 20 kN) lub D (nośność 30 kN) z certyfikatem ITB. Również przy stropach z dodatkowym obciążeniem użytkowym powyżej 3,0 kN/m², na przykład w garażach z autem ciężarowym lub w halach produkcyjnych, stemple drewniane mogą nie przenieść kombinacji obciążeń stałych i zmiennych w fazie montażowej.

Kiedy to rozwiązanie wystarczy

Stemple drewniane 100×100 mm z drewna klasy C24 sprawdzają się przy stropach Teriva w domach jednorodzinnych o rozpiętości do 5,5 m, z obciążeniem użytkowym 1,5-2,0 kN/m² i ciężarze własnym stropu 280-320 kg/m². Koszt takiego zestawu 30 stempli to około 1200-1800 zł, a przy prawidłowym ustawieniu i stężeniu zapewniają bezpieczeństwo porównywalne ze stemplami stalowymi.

Nośność podłoża i stężenia jako element układu

Podłoże pod stemplem to nie detal, lecz element obliczeniowy. Stempel przenoszący 8 kN na grunt o nośności 80 kPa wymaga płyty rozkładającej obciążenie o wymiarach co najmniej 30×30 cm, żeby nie przekroczyć dopuszczalnego nacisku. Na gruncie gliniastym o nośności 150 kPa wystarczy płyta 25×25 cm, ale na nasypie niekontrolowanym o nośności 40-60 kPa trzeba już płyty 50×50 cm lub wzmocnienia podsypką żwirową. Pomijanie tego elementu to klasyczna przyczyna lokalnego osiadania w środku rozpiętości.

Stężenia poprzeczne i podłużne tworzą przestrzenną kratownicę, która rozkłada obciążenia boczne na całą powierzchnię stempli. W praktyce oznacza to, że stempel samodzielny przenosi jedynie obciążenia pionowe, a stempel w ramie stężonej jest w stanie przejąć dodatkowe siły poziome rzędu 5-8% obciążenia pionowego. Na otwartej kondygnacji nad parterem, gdzie wiatr ma nieograniczony dostęp, stężenia są obowiązkowe, a ich brak stanowi naruszenie przepisów BHP zawartych w rozporządzeniu MGPiPS z 2003 roku w sprawie bezpieczeństwa pracy przy wykonywaniu robót budowlanych.

Kolejność demontażu stempli też nie jest dowolna. Najpierw zdejmuje się stemple środkowe przęsła, potem przesuwa się ku podporom stałym. Demontaż odwrotny, czyli od podpór stałych ku środkowi, grozi przeciążeniem środkowej części i nagłym pęknięciem betonu w strefie przypodporowej. Operację wykonuje się w dwóch etapach: najpierw poluzowuje się kliny o połowę wysokości, po tygodniu obserwacji, gdy beton osiągnie pełną wytrzymałość, usuwa się stemple całkowicie.

Przy stropach z otworami na schody, kominy lub szyby windowe stemple ustawia się w taki sposób, żeby obejść otwór z zachowaniem co najmniej 15 cm od krawędzi. Wokół otworu montuje się belki wymianujące o długości równej szerokości otworu plus 250 mm oparcia po każdej stronie, podparte niezależnymi stemplami. Pominięcie tego wymianu to częsta przyczyna pęknięć narożników otworu, które pojawiają się po 2-3 latach użytkowania, gdy strop doświadcza pełnych obciążeń zmiennych.

Co warto zapamiętać przed wezwaniem ekipy

Przed rozpoczęciem montażu stropu Teriva upewnij się, że projekt konstrukcji zawiera schemat podparcia z oznaczonymi wszystkimi stemplami, ich rozstawem i wysokością. Schemat powinien być wykonany przez uprawnionego projektanta i stanowić załącznik do dziennika budowy. Ekipa wykonawcza nie powinna samodzielnie zmieniać tego schematu bez pisemnej zgody projektanta. Taka zgoda, nawet w formie SMS-a, chroni obie strony w razie późniejszych reklamacji lub kontroli nadzoru budowlanego.

Podparcie stropu Teriva w praktyce parametry i koszty

Koszt podparcia stropu Teriva obejmuje kilka pozycji, które łatwo przeoczyć w początkowym budżecie. Stemple stalowe teleskopowe wypożyczane na miesiąc to wydatek 8-12 zł za sztukę, kantówka drewniana na stężenia to 600-900 zł za 100 m² stropu, a kliny, podkładki i łączniki metalowe to kolejne 300-500 zł. Łącznie podparcie stropu o powierzchni 120 m² to koszt 2500-4000 zł, co stanowi około 4-6% wartości całego stropu.

Element podparciaKoszt jednostkowyIlość na 100 m²Koszt całkowity
Stempel stalowy teleskopowy (wypożyczenie/mies.)8-12 zł35-45 szt.280-540 zł
Kantówka stężająca 40×60 mm6-8 zł/mb120-150 mb720-1200 zł
Kliny drewniane2-3 zł/szt.35-45 szt.70-135 zł
Podkładki stalowe pod stemple4-6 zł/szt.35-45 szt.140-270 zł
Robocizna ustawienia i demontażu25-35 zł/m²100 m²2500-3500 zł

Wybór między stemplami stalowymi a drewnianymi nie zawsze jest oczywisty. Stemple stalowe droższe w zakupie lub wypożyczeniu, ale o powtarzalnej nośności i łatwiejszym poziomowaniu. Drewniane tańsze na małych stropach, ale wymagają większej wprawy w ustawianiu i kontroli wizualnej każdej sztuki. Przy stropach powyżej 150 m² stalowe okazują się tańsze w bilansie końcowym, bo skracają czas montażu o 20-30% i eliminują ryzyko ukrytych wad drewna.

Przy wycenie robót montażowych zwróć uwagę, czy ekipa wlicza w cenę demontaż stempli po 14-21 dniach, czy traktuje go jako osobną pozycję. Różnica bywa 400-800 zł, a niesolidne ekipy potrafią zostawić stemple na 3-4 tygodnie, co opóźnia kolejne etapy budowy i powoduje nieplanowane koszty wynajmu sprzętu. Zapisz w umowie konkretną datę demontażu albo powiąż ją z osiągnięciem przez beton 70% wytrzymałości, kontrolowanym badaniem sklerometrycznym.

Normy i przepisy regulujące podparcie stropu

Polskie przepisy budowlane nie narzucają sztywnych tabel rozstawu stempli dla stropów Teriva, ale odsyłają do ogólnych zasad zawartych w Eurokodzie 2, czyli PN-EN 1992-1-1, oraz w normie PN-EN 13670 dotyczącej wykonywania konstrukcji betonowych. Te dwa dokumenty wskazują, że podparcie montażowe musi zapewnić geometrię zgodną z projektem z tolerancją ±10 mm dla rozpiętości do 6,0 m i ±15 mm dla większych, a czas utrzymania podpór musi wynikać z przyrostu wytrzymałości betonu.

Rozporządzenie Ministra Infrastruktury z 2002 roku w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie, w paragrafie 149 wymaga, aby stropy miały nośność i sztywność dostosowaną do obciążeń stałych i zmiennych wynikających z przeznaczenia budynku. W praktyce oznacza to, że inspektor nadzoru inwestorskiego może żądać obliczeń statystycznych dla nietypowych rozwiązań, takich jak rozstaw stempli powyżej 2,0 m lub brak stężenia poprzecznego.

Prawo budowlane z 1994 roku (Dz.U. 1994 nr 89 poz. 414 z późniejszymi zmianami) nakłada na kierownika budowy obowiązek prowadzenia dziennika budowy z wpisami dotyczącymi między innymi montażu stropu. Wpisy powinny zawierać datę ustawienia stempli, ich schemat, datę betonowania i planowaną datę demontażu. Brak tych wpisów to klasyczny problem przy kontroli PINB lub przy dochodzeniu roszczeń reklamacyjnych od dewelopera lub wykonawcy.

Praktyczny scenariusz podparcia krok po kroku

Wyobraź sobie typowy dom jednorodzinny z stropem Teriva o powierzchni 110 m², rozpiętości 5,4 m i 3,8 m, z jednym otworem na schody 1,0×3,0 m. Projektant przewidział 38 stempli w rozstawie 1,5 m, strzałkę odwrotną 12 mm w przęśle dłuższym i 8 mm w krótszym. Ekipa ustawia belki na wieńcach z zachowaniem 100 mm oparcia, rozkłada pustaki od środka przęsła, a dopiero potem ustawia stemple pod belkami, korygując poziom klinami co 1-2 mm.

Po ułożeniu pustaków i zbrojenia wieńców przychodzi czas na kontrolę geometrii. Poziom laserowy ustawiony w środku przęsła pokazuje odchyłki rzędu 2-4 mm, które ekipa koryguje śrubami rzymskimi w głowicach stempli. Betonowanie trwa 4 godziny z pompogruszki, a przez cały czas kierownik obserwje stemple pod kątem ewentualnego osiadania. Po 24 godzinach beton osiąga wytrzymałość 15-20% i może już przenosić ciężar własny bez podpory w strefie środkowej, ale stemple zostają na miejscu przez kolejne 13 dni.

Demontaż odbywa się w dwóch etapach. Po 7 dniach poluzowuje się kliny o połowę, a po 14 dniach zdejmuje stemple całkowicie. W tym momencie wieniec stropowy przejął już 70-80% obciążeń stałych, a ugięcie długoterminowe wynosi około 4-6 mm w środku rozpiętości, czyli mieści się w normie L/250 = 21,6 mm. Sufit jest prosty, tynk nie pęka, a inwestor może spokojnie przejść do montażu instalacji i warstw podłogi.

Typowe rozpiętości a strategia podparcia

Dla stropów Teriva o rozpiętości do 3,5 m podparcie montażowe bywa zbędne, o ile belki mają dostateczną długość oparcia na wieńcach (minimum 100 mm) i jakość betonu wypełniającego odpowiada klasie C20/25. W takich przypadkach wieniec przejmuje moment zginający w ciągu 24-48 godzin, a świeży strop nie wymaga już stempli poza samym rusztowaniem roboczym. To rozwiązanie często stosowane w domach z poddaszem użytkowym, gdzie strop stanowi jednocześnie podłogę piętra.

Przy rozpiętościach 3,5-5,0 m podparcie jest wymagane, ale rozstaw stempli może być większy, do 2,0 m, a strzałka odwrotna nie przekracza 8-10 mm. To najczęstszy przypadek w polskim budownictwie jednorodzinnym, gdzie salon z jadalnią ma właśnie taką rozpiętość. Koszt podparcia jest umiarkowany, a ryzyko błędu stosunkowo niskie, jeśli ekipa ma doświadczenie ze stropami gęstożebrowymi.

Przy rozpiętościach 5,0-6,0 m potrzebne są już dwa rzędy stempli, krótszy rozstaw i większa strzałka odwrotna. Na takich stropach lepiej sprawdzają się stemple stalowe, bo obciążenie pojedynczego stempla sięga 10-12 kN i drewniana kantówka może nie wystarczyć. Warto też rozważyć zwiększenie klasy betonu do C25/30, co przyspiesza przyrost wytrzymałości w pierwszych 7 dniach i pozwala skrócić czas utrzymania podparcia o 2-3 dni.

Przy rozpiętościach powyżej 6,0 m standardowy strop Teriva nie wystarcza i trzeba sięgnąć po belki o większej nośności, podparcie w trzech rzędach lub wzmocnienie stropu dodatkowym zbrojeniem. W takich sytuacjach konieczna jest konsultacja z projektantem, który przeliczy momenty zginające i dobierze właściwy schemat podparcia. Samodzielne decyzje przy takich rozpiętościach to ryzyko poważnych konsekwencji, od trwałego ugięcia po zarysowanie ścian nośnych w wyniku nierównomiernego osiadania.

Bezpieczeństwo pracy przy montażu podpór

Montaż stropu Teriva to jedna z najbardziej niebezpiecznych operacji na budowie. Stemple o wysokości 3,0 m stawiane na miękkim gruncie, pustaki układane na wysokości 2,8 m, beton o masie kilku ton wylewany z pompogruszki, wszystko to wymaga przestrzegania rygorystycznych zasad BHP. Inspekcja pracy w 2022 roku stwierdziła 312 wypadków przy montażu stropów, z czego 18 zakończyło się śmiercią, głównie z powodu upadku z wysokości lub przygniecenia przez niestabilne elementy rusztowania.

Każdy stempel musi mieć certyfikat lub oznaczenie nośności, a jego stan techniczny trzeba sprawdzić wizualnie przed użyciem. Pęknięcia, ślady korozji, odkształcenia gwintu, brakujące zawleczki każdy z tych elementów dyskwalifikuje stempel. W praktyce oznacza to, że ekipa powinna mieć zapas 5-10 stempli ponad minimalną liczbę, żeby w razie wykrycia wadliwego egzemplarza nie zostawiać luki w układzie.

Pracownicy ustawiający stemple i układający belki powinni pracować w kaskach, butach z noskiem stalowym i szelkach bezpieczeństwa przy pracy na wysokości powyżej 2,0 m. Rusztowanie robocze musi mieć poręcze ochronne na wysokości 1,1 m, krawężnik o wysokości 15 cm i wypełnienie przestrzeni między podłogą a poręczą, żeby zapobiec zsuwaniu się narzędzi i materiałów. Te wymagania wynikają bezpośrednio z rozporządzenia MGPiPS z 26 września 1997 roku w sprawie ogólnych przepisów bezpieczeństwa i higieny pracy.

Betonowanie z pompogruszki wymaga wyznaczenia strefy niebezpiecznej o promieniu co najmniej 5 m od końca wysięgnika pompy, w której mogą przebywać tylko operator i osoba kierująca wylewaniem. Wszyscy pozostali pracownicy muszą opuścić tę strefę na czas pompowania. Ciśnienie w pompie sięga 80 bar, a wąż transportowy o średnicy 100 mm wypełniony betonem waży około 15 kg na metr, więc jego nagłe uwolnienie stanowi poważne zagrożenie dla osób w pobliżu.

Uwaga na najczęstsze zagrożenie

Upadek z wysokości podczas układania pustaków to wypadek nr 1 na budowach stropów. Pustaki keramzytobetonowe o wymiarach 500×200×240 mm ważą 15-18 kg, a układa się je na wysokości 2,5-3,0 m. Zmęczenie, pośpiech, brak poręczy, mokra płyta stropowa niższej kondygnacji każdy z tych czynników zwiększa ryzyko. Nie oszczędzaj na rusztowaniu, nawet jeśli wydaje się, że przy układaniu pustaków nie jest potrzebne. Upadek z 2,5 m na betonową płytę to często złamanie kręgosłupa lub uraz głowy z wieloletnią rehabilitacją.

Kiedy podparcie stropu Teriva nie wystarczy

Strop Teriva świetnie sprawdza się w domach jednorodzinnych, ale nie jest uniwersalnym rozwiązaniem. W budynkach o obciążeniach użytkowych powyżej 5,0 kN/m², na przykład w garażach podziemnych, magazynach czy halach produkcyjnych, jego nośność okazuje się niewystarczająca nawet przy najgęstszym podparciu. W takich przypadkach lepszym wyborem jest strop monolityczny żelbetowy lub strop zespolony z blachą trapezową, które pozwalają na większe rozpiętości i obciążenia.

W budynkach z instalacjami podwieszanymi do sufitu o masie powyżej 50 kg/m², na przykład z kanałami wentylacyjnymi, rurociągami tryskaczowymi czy sufitami podwieszanymi z tektury perforowanej, podparcie stropu Teriva wymaga dodatkowych belek rozdzielczych przenoszących obciążenia punktowe. Standardowe podparcie w rozstawie 2,0 m nie uwzględnia takich koncentracji, a ich pominięcie prowadzi do lokalnych ugięć w miejscu podwieszenia instalacji.

Przy modernizacji budynków zabytkowych, gdzie strop Teriva ma zastąpić historyczną konstrukcję drewnianą lub stalową, schemat podparcia wymaga indywidualnego podejścia. Ściany zabytkowe mają często nierówną geometrię, a ich nośność bywa niższa niż zakłada projekt. W takich sytuacjach konieczne jest wzmocnienie wieńców lub zastosowanie podparcia ślizgowego, które kompensuje nierówności bez przenoszenia nadmiernych sił na ściany.

W strefach sejsmicznych lub na terenach zagrożonych szkodami górniczymi podparcie stropu Teriva wymaga uwzględnienia dodatkowych obciążeń dynamicznych, które mogą pojawić się w trakcie użytkowania. Standardowe obliczenia statyczne nie obejmują takich przypadków, a projektant musi wykonać analizę dynamiczną uwzględniającą przyspieszenia drgań i częstotliwości własne stropu. Bez tego analiza może okazać się, że ugięcie pod obciążeniem dynamicznym przekracza dopuszczalne wartości, a naprawa wymaga wzmocnienia całej konstrukcji.

Znaczenie dokumentacji i nadzoru

Projekt wykonawczy stropu Teriva to dokument, który powinien zawierać nie tylko rysunki konstrukcyjne, ale również schemat podparcia z oznaczonymi wszystkimi stemplami, ich typem, rozstawem i strzałką odwrotną. Bez tego schematu ekipa wykonawcza działa na podstawie własnego doświadczenia, które nie zawsze odpowiada specyfice danego budynku. Konsekwencje takiego stanu rzeczy są widoczne dopiero po kilku latach użytkowania, kiedy pojawiają się rysy i ugięcia, a reklamacja okazuje się trudna do udowodnienia.

Kierownik budowy ma obowiązek sprawdzić zgodność ustawienia stempli z projektem i dokonać wpisu w dzienniku budowy potwierdzającego prawidłowość montażu. Wpis powinien zawierać datę, liczbę stempli, ich rozmieszczenie oraz ewentualne odstępstwa od projektu uzgodnione z projektantem. Taki wpis stanowi dowód w postępowaniu reklamacyjnym lub przy kontroli nadzoru budowlanego i chroni zarówno inwestora, jak i wykonawcę.

Inspektor nadzoru inwestorskiego, o ile został ustanowiony, ma prawo zażądać dodatkowych obliczeń lub badań, jeśli uzna, że podparcie zostało wykonane niezgodnie z projektem. W praktyce oznacza to, że inwestor zatrudniający inspektora zyskuje dodatkową ochronę, ale jednocześnie płaci 1500-3000 zł miesięcznie za jego usługi. Przy prostych stropach domów jednorodzinnych inspektor bywa pomijany, ale przy stropach o nietypowej geometrii lub dużych rozpiętościach jego obecność jest nieoceniona.

Dokumentacja powykonawcza powinna zawierać protokół z betonowania z podaniem klasy betonu, daty i godziny wylania, warunków atmosferycznych oraz wyników badań konsystencji i wytrzymałości na próbkach kontrolnych. Te dane pozwalają na późniejszą weryfikację, czy beton osiągnął zakładaną wytrzymałość w terminie demontażu stempli. Brak takiej dokumentacji to częsty problem przy sprzedaży nieruchomości, gdy kupujący żąda dowodów prawidłowego wykonania stropu.

Wpływ warunków atmosferycznych

Temperatura otoczenia ma bezpośredni wpływ na przyrost wytrzymałości betonu. W temperaturze 20°C beton C20/25 osiąga 50% wytrzymałości po 3 dniach, ale w temperaturze 5°C ten sam przyrost trwa 7-10 dni. W temperaturze poniżej zera beton praktycznie nie wiąże, a woda zaczyna zamarzać w porach, co prowadzi do trwałego uszkodzenia struktury. Dlatego betonowanie stropu Teriva powinno odbywać się przy temperaturze powietrza powyżej 5°C przez co najmniej 48 godzin po wylaniu.

Wiatr o prędkości powyżej 8 m/s stanowi zagrożenie dla stempli i układanych pustaków. Podmuch boczny może przewrócić stempel lub zsunąć pustak z krawędzi, a w skrajnych przypadkach doprowadzić do poważnego wypadku. Przy silnym wietrze należy przerwać prace lub zastosować dodatkowe stężenia i osłony. W praktyce oznacza to, że harmonogram budowy powinien uwzględniać prognozę pogody i unikać betonowania w dniach z zapowiadanymi silnymi wiatrami.

Opady deszczu w trakcie betonowania mogą zwiększyć stosunek wody do cementu w mieszance, co obniża końcową wytrzymałość betonu o 10-20%. Intensywny deszcz bezpośrednio po wylaniu zmywa cement z powierzchni, tworząc słabą warstwę, która po stwardnieniu pęka i odspaja się. Dlatego świeży strop należy chronić folią lub plandeką przez pierwsze 24 godziny, a w razie opadów przerwać betonowanie do poprawy pogody.

Mróz po wylaniu betonu stanowi zagrożenie nawet wtedy, gdy beton osiągnął już część wytrzymałości. Woda w porach zamraża i rozszerza się o 9%, tworząc mikropęknięcia, które obniżają wytrzymałość i trwałość stropu. W okresie zimowym betonowanie wymaga stosowania domieszek przeciwmrozowych lub podgrzewania mieszanki, co podnosi koszt betonu o 15-25%, ale pozwala na kontynuowanie prac bez ryzyka uszkodzenia konstrukcji.

Aspekt prawny do zapamiętania

Zgodnie z art. 5 ustawy Prawo budowlane obiekt budowlany należy projektować i budować zgodnie z przepisami, w tym techniczno-budowlanymi, oraz zgodnie z zasadami wiedzy technicznej. Prawidłowe podparcie stropu Teriva wpisuje się bezpośrednio w tę zasadę, a jego zignorowanie może stanowić podstawę do stwierdzenia przez nadzór budowlany wykonania robót niezgodnie z projektem i nałożenia obowiązku doprowadzenia obiektu do stanu zgodnego z prawem. Koszty takiego doprowadzenia ponosi wówczas inwestor lub wykonawca, w zależności od zapisów umowy o roboty budowlane.

Twoja budowa zyska solidny fundament pod bezpieczny strop, jeśli poświęcisz odpowiednią uwagę etapowi podparcia montażowego. Inwestycja 2500-4000 zł w prawidłowe stemple, stężenia i nadzór projektanta zwróci się wielokrotnie w postaci braku rys, prawidłowej geometrii sufitu i spokoju ducha na kolejne dekady. Warto też pamiętać, że solidny strop to nie tylko komfort użytkowania, ale też realna wartość rynkowa nieruchomości, którą kupujący zweryfikują przy oględzinach.

Źródła danych i norm: PN-EN 1992-1-1 Eurokod 2, PN-EN 13670 Wykonywanie konstrukcji betonowych, Rozporządzenie Ministra Infrastruktury z 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2002 nr 75 poz. 690 z późn. zm.), Ustawa Prawo budowlane z 7 lipca 1994 r. (Dz.U. 1994 nr 89 poz. 414 z późn. zm.), Rozporządzenie MGPiPS z 26 września 1997 r. w sprawie ogólnych przepisów bezpieczeństwa i higieny pracy, Rozporządzenie MGPiPS z 2003 r. w sprawie bezpieczeństwa pracy przy wykonywaniu robót budowlanych. Dodatkowe informacje techniczne zaczerpnięto z ogólnodostępnych katalogów producentów stropów gęstożebrowych oraz instrukcji montażu publikowanych na portalach branżowych.
