Ile kosztuje wzmocnienie stropu? Cennik 2026

Nasz team top poddasze Aktualizacja: 1 lipca 2026 r.

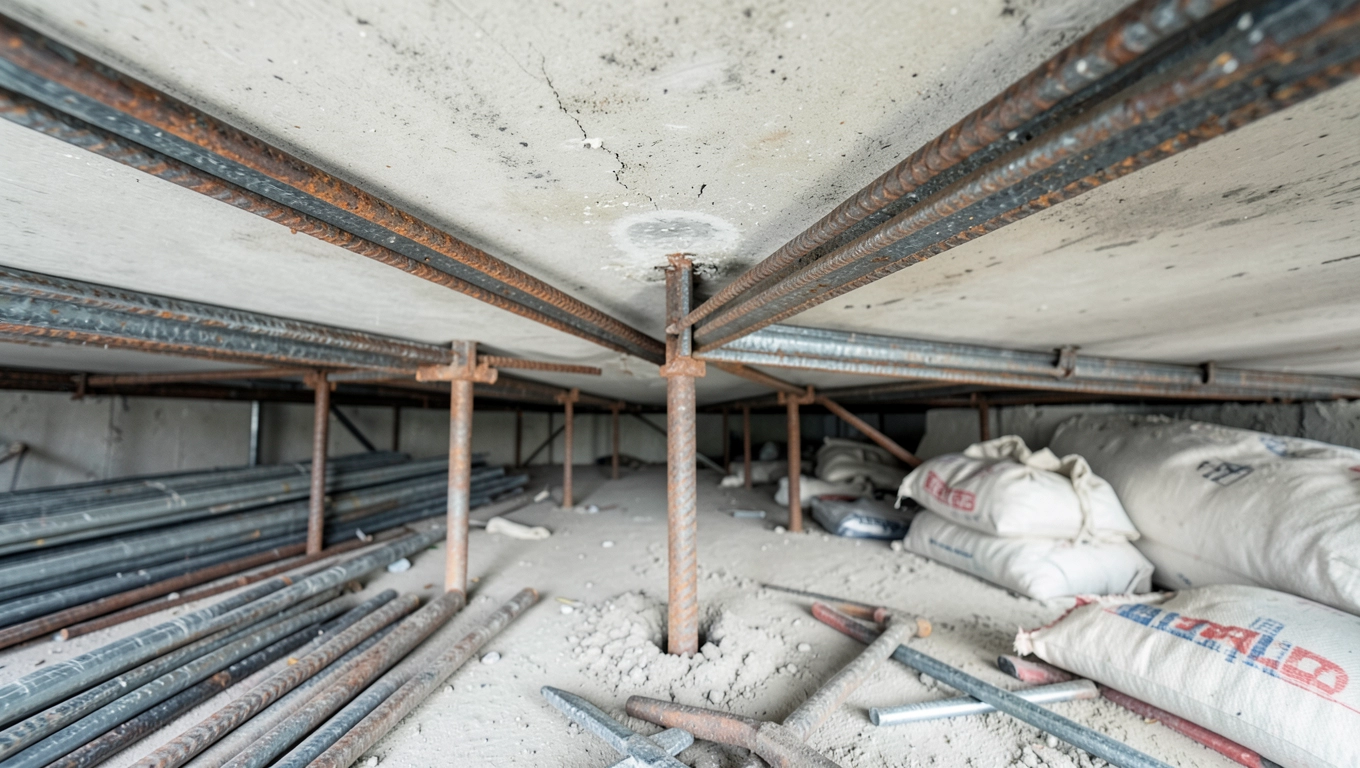

Strop, który ugina się pod ciężarem szafy albo wydaje niepokojące skrzypienie przy każdym kroku, to nie kwestia estetyki, tylko bezpieczeństwa domowników. W starym budownictwie koszt wzmocnienia stropu potrafi wahać się od około 100 zł za metr kwadratowy przy lekkich ingerencjach do ponad 1000 zł za metr przy kompleksowej wymianie konstrukcji, a różnica między tymi skrajnościami wynika z kilku konkretnych czynników technicznych, które da się precyzyjnie rozdzielić i policzyć jeszcze przed podpisaniem umowy z wykonawcą.

Koszt wzmocnienia stropu

Od czego zależy cena wzmocnienia stropu w starym domu

Rozpiętość stropu to pierwszy parametr, który konstruktor wpisuje do arkusza obliczeniowego, ponieważ moment zginający rośnie proporcjonalnie do kwadratu długości przęsła. Belka o długości 4 metrów przenosi czterokrotnie mniejsze obciążenie niż identyczna belka o długości 8 metrów, dlatego w domach z przełomu XIX i XX wieku, gdzie światła sięgają nieraz 7-9 metrów, sama wymiana dwuteowników na większe profile potrafi podwoić cały budżet remontu.

Profil istniejących dwuteowników, najczęściej oznaczanych jako IPN 120 lub IPN 140 w polskich katalogach stalowych, determinuje, czy konstrukcja kwalifikuje się do wzmocnienia, czy wymaga pełnej wymiany. Stal o przekroju 120 milimetrów przy rozstawie 90 centymetrów i rozpiętości 6 metrów przenosi około 2,5 kN na metr kwadratowy powierzchni użytkowej, co wystarczało na dawne lekkie podłogi, ale nie udźwignie już współczesnej wylewki anhydrytowej z ogrzewaniem podłogowym i ciężkich mebli kuchennych.

Stan techniczny stali to zmienna, którą żaden kalkulator internetowy nie uchwyci bez oględzin. Korozja zmniejsza przekrój czynny belki średnio o 0,1-0,3 milimetra rocznie w pomieszczeniach o podwyższonej wilgotności, a po 80 latach eksploatacji dwuteownik IPN 120 może mieć realnie przekrój odpowiadający IPN 100 lub jeszcze mniejszy, co pcha wycenę w stronę wymiany zamiast wzmocnienia.

Obciążenie użytkowe planowane po remoncie zmienia rachunek ekonomiczny bardziej niż wszystkie pozostałe czynniki razem wzięte. Adaptacja poddasza nieużytkowanego na sypialnie, łazienki i garderobę podnosi wymaganą nośność z 1,5 kN/m² do nawet 3,0 kN/m² zgodnie z PN-EN 1991-1-1, a to oznacza konieczność albo podparcia stropu dodatkowym podciągiem, albo zastosowania konstrukcji zespolonej stalowo-betonowej.

Dostęp do stropu od dołu i od góry wpływa na robociznę w sposób, który łatwo przeoczyć, planując budżet. Sufit podwieszany z płyt kartonowo-gipsowych, zabudowa z lat 90., tynk ozdobny na trzcinie, instalacja elektryczna prowadzona w peszelach po dolnym pasie belek, każdy z tych elementów wymaga demontażu i ponownego montażu, a każdy demontaż to dodatkowe 40-80 zł za metr kwadratowy samej powierzchni sufitu.

STOP. Bez projektu i obliczeń nie ruszaj. Wzmocnienie stropu bez dokumentacji wykonanej przez konstruktora z uprawnieniami budowlanymi oznacza utratę ochrony ubezpieczeniowej w razie katastrofy budowlanej, a w świetle Prawa budowlanego (Dz.U. 1994 nr 89 poz. 414 z późn. zm.) traktowane jest jako samowola budowlana.

Metody wzmocnienia stropu porównanie kosztów

Podciąg stalowy umieszczony pod stropem lub ukryty w jego grubości to rozwiązanie klasyczne, sprawdzone od ponad stu lat w polskim budownictwie. Polega na dostawieniu dodatkowej belki dwuteowej (najczęściej HEB 160 lub HEB 200) prostopadle do istniejących dwuteowników w połowie ich rozpiętości, dzięki czemu każda stara belka pracuje na dwukrotnie mniejszym przęśle, a jej nośność rośnie czterokrotnie.

MetodaWzrost nośnościKoszt orientacyjnyInwazyjnośćCzas realizacji
Podciąg stalowy HEB100-180%350-550 zł/m²Średnia5-10 dni
Konstrukcja zespolona stal-beton180-250%450-700 zł/m²Średnia7-14 dni
Nadciąg sprężony60-120%300-480 zł/m²Niska3-6 dni
Taśmy CFRP / wklejanie węglowe30-80%250-450 zł/m²Bardzo niska2-4 dni
Wymiana stropu (demontaż + nowy)300-500%800-1200 zł/m²Bardzo wysoka21-45 dni

Konstrukcja zespolona stalowo-betonowa działa na zupełnie innej zasadzie fizycznej niż sam podciąg, dlatego w wielu sytuacjach wypada korzystniej przy porównywalnej cenie. Stary dwuteownik IPN 140 współpracuje z płytą betonową o grubości 6 centymetrów (klasa C25/30) dzięki łącznikom sworzniowym spawanym do górnej półki, a sztywność takiego zespolenia rośnie od 1,8 do nawet 2,5 raza w stosunku do samej belki stalowej, bo beton przejmuje naprężenia ściskające, a stal rozciągające.

Nie stosuj konstrukcji zespolonej w pomieszczeniach, gdzie sufit musi pozostać odsłonięty ze względów konserwatorskich lub gdy wysokość kondygnacji po dodaniu płyty spadnie poniżej 2,5 metra, bo każdy centymetr w starym domu ma wartość użytkową.

Nadciąg sprężony to metoda stosunkowo nowa na polskim rynku, choć w Europie Zachodniej funkcjonuje od lat 80. XX wieku. Polega na przeciągnięciu przez specjalne prowadnice wzdłuż dolnej półki dwuteownika stalowej liny lub pręta, który następnie napina się siłownikiem hydraulicznym do naprężeń rzędu 800-1200 MPa, wprowadzając w belkę przeciwne ugięcie kompensujące istniejące obciążenie.

Podciąg stalowy

Sprawdza się, gdy sufit można obniżyć o 25-35 cm i gdy zależy Ci na przewidywalnym koszcie materiału.

Taśmy CFRP

Sprawdzają się, gdy sufit ma pozostać w obecnej geometrii, a wzrost nośności 30-80% w zupełności wystarcza.

Taśmy CFRP z włókna węglowego wklejane na dolną półkę dwuteownika żywicą epoksydową stanowią najmniej inwazyjną opcję wzmocnienia, ale ich nośność ogranicza się do wzrostu 30-80% w stosunku do stanu wyjściowego, więc sprawdzają się raczej przy lekkich adaptacjach poddasza niż przy zmianie funkcji stropu na użytkową z pełnym wyposażeniem.

Nie stosuj taśm CFRP, gdy strop wykazuje ugięcie trwałe większe niż 1/150 rozpiętości albo gdy stal straciła więcej niż 15% przekroju wskutek korozji, bo w takich warunkach włókno węglowe nie skompensuje utraconej geometrii.

Wymiana stropu to ostateczność, która w rachunku ekonomicznym wygrywa tylko wtedy, gdy istniejąca konstrukcja nie rokuje żadnego wzmocnienia. Koszt 800-1200 zł za metr kwadratowy obejmuje demontaż starego stropu, wywóz gruzu (stal złomowa zwraca część kosztu, zwykle 15-25% wartości materiału), dostawę nowych belek, wykonanie płyty żelbetowej i odtworzenie sufitu oraz podłogi.

Cennik wzmocnienia stropu na dwuteownikach IPN

Cena samego materiału stalowego waha się od 4,80 do 6,50 zł za kilogram dwuteownika IPN 140 w zależności od producenta i wielkości zamówienia, a jeden metr bieżący takiego profilu waży 14,4 kilograma. Przy domu o powierzchni stropu 90 metrów kwadratowych i rozstawie belek co 90 centymetrów potrzeba około 100 metrów bieżących nowych dwuteowników, co przekłada się na 7-9 tysięcy złotych samej stali.

Robocizna stanowi zazwyczaj 40-55% całkowitego kosztu inwestycji, ponieważ praca przy starym stropie wymaga stemplowania, podparcia tymczasowego i precyzyjnego ustawienia każdej belki z tolerancją 2-3 milimetrów. Stawki ekip specjalizujących się w wzmocnieniach stropów wynoszą 120-180 zł za metr kwadratowy powierzchni stropu, a do tego dochodzi koszt kierownika budowy z uprawnieniami (3-5 tysięcy złotych za nadzór całej inwestycji).

Projekt budowlany wraz z obliczeniami statycznymi to wydatek rzędu 2,5-5 tysięcy złotych dla typowego domu jednorodzinnego, ale w przypadku budynków wpisanych do rejestru zabytków lub objętych ochroną konserwatorską kwota ta rośnie dwu- albo trzykrotnie ze względu na konieczność uzyskania pozwolenia wojewódzkiego konserwatora zabytków.

Wskazówka. Zamówienie jednego projektu obejmującego zarówno wzmocnienie stropu, jak i adaptację poddasza obniża koszt dokumentacji o 15-25% w porównaniu z dwoma oddzielnymi zleceniami, ponieważ konstruktor wykorzystuje te same obciążenia i te same modele obliczeniowe.

Diagnostyka przed wzmocnieniem stropu

Oględziny wizualne pozwalają wykryć najbardziej oczywiste defekty, ale prawdziwy stan techniczny stropu ujawnia się dopiero po odkuciu tynku od dolnej półki belek na długości co najmniej jednego metra w trzech różnych punktach. Konstruktor z uprawnieniami budowlanymi w specjalności konstrukcyjno-budowlanej (nie architekt, który nie ma kompetencji do obliczeń statycznych w zakresie konstrukcji) powinien zmierzyć ugięcie każdej belki za pomocą niwelatora laserowego z dokładnością do 1 milimetra.

Ugięcie dopuszczalne dla stropu stalowego wynosi 1/200 rozpiętości zgodnie z PN-EN 1993-1-1, czyli przy przęśle 6 metrów wynosi ono 30 milimetrów. Wartość powyżej 40 milimetrów oznacza, że belka pracuje w zakresie plastycznym i wymaga natychmiastowego podparcia, zanim konstruktor zaproponuje rozwiązanie docelowe.

Badania nieniszczące obejmują pomiary grubości stali ultradźwiękowym grubościomierzem w co najmniej czterech punktach każdej belki (środek przęsła, oba podparcia, ćwierć rozpiętości), a tam, gdzie wyniki budzą wątpliwości, wykonuje się odwierty i pomiary bezpośrednie suwmiarką. Różnica między grubością nominalną a rzeczywistą przekraczająca 0,5 milimetra to sygnał, że korozja postępuje aktywnie i wymaga ustalenia przyczyny zawilgocenia.

Obciążenie próbne stosuje się w sytuacjach spornych, gdy obliczenia teoretyczne nie potwierdzają objawów obserwowanych na budynku albo odwrotnie, gdy objawy nie występują mimo podejrzenia zbyt niskiej nośności. Polega na ułożeniu na stropie worków z piaskiem o łącznej masie odpowiadającej 1,25 planowanego obciążenia użytkowego i pomiarze ugięcia po 24, 48 i 72 godzinach.

Checklist przed remontem stropu

  • Oględziny dolnej półki każdej belki po odkuciu tynku na odcinku 1 metra
  • Pomiar ugięcia niwelatorem w środku każdego przęsła
  • Pomiar grubości ścianek i półek ultradźwiękiem w czterech punktach belki
  • Sprawdzenie stanu podparć na ścianach nośnych (poduszki betonowe, kotwy)
  • Identyfikacja wszystkich instalacji biegnących wzdłuż dolnej półki
  • Ustalenie obciążenia użytkowego planowanego po remoncie zgodnie z PN-EN 1991-1-1
  • Zlecenie obliczeń statycznych konstruktorowi z uprawnieniami

Kiedy wzmocnienie stropu wymaga pozwolenia na budowę

Remont stropu polegający wyłącznie na wymianie lub wzmocnieniu istniejącej konstrukcji bez zmiany jej geometrii kwalifikuje się co do zasady jako zgłoszenie robót budowlanych na podstawie art. 29 Prawa budowlanego, pod warunkiem że nie ingeruje w elementy konstrukcyjne budynku objętego ochroną konserwatorską. Koszt takiego zgłoszenia to 0 złotych opłaty administracyjnej, ale wymaga dołączenia projektu budowlanego zamiennego i uzyskania akceptacji kierownika budowy.

Pozwolenie na budowę staje się konieczne, gdy remont pociąga za sobą zmianę parametrów użytkowych budynku, na przykład adaptację strychu na poddasze mieszkalne z dociepleniem połaci dachowej. W takim przypadku procedura trwa 65 dni od dnia złożenia kompletnego wniosku, a koszt obejmuje opłatę administracyjną (1-2% wartości robót) oraz projekt budowlany wielobranżowy (8-15 tysięcy złotych).

Kierownik budowy z uprawnieniami jest wymagany przy każdym wzmocnieniu stropu, nawet zgłaszanym, ponieważ roboty naruszają konstrukcję budynku. Jego obecność podczas odbioru końcowego potwierdza wpisem do dziennika budowy zgodność wykonania z projektem, a brak takiego wpisu uniemożliwia późniejsze ubezpieczenie nieruchomości od skutków katastrof budowlanych.

Najczęstsze błędy przy wzmocnieniu stropu

Wymiana belek na "większe na oko" bez obliczeń statycznych to grzech główny polskiego budownictwa remontowego, który co roku odpowiada za kilkadziesiąt katastrof budowlanych. Stalowy dwuteownik większy gabarytowo wcale nie oznacza większej nośności, jeśli gatunek stali jest gorszy (na przykład St3S zamiast S355JR) albo jeśli podparcia na ścianach nie przenoszą zwiększonych sił ścinających, które przy większym profilu rosną proporcjonalnie do jego masy.

Oparcie nowych belek na ściance działowej o grubości jednej cegły bez sprawdzenia jej nośności to druga najczęstsza przyczyna awarii, ponieważ ścianka działowa przenosi obciążenia pionowe rzędu 50-80 kilogramów na metr kwadratowy, a belka stropowa generuje 400-600 kilogramów na metr bieżący. Różnica trzy- do czterokrotna oznacza, że ścianka kruszy się pod obciążeniem w ciągu kilku miesięcy, co prowadzi do lokalnego ugięcia stropu, a w skrajnych przypadkach do zawalenia fragmentu kondygnacji.

Pominięcie stemplowania na czas wymiany belek to błąd wynikający z fałszywego poczucia oszczędności, który kosztuje życie. Strop po wycięciu jednej belki traci stateczność całej sekcji, ponieważ obciążenie rozkłada się na sąsiednie belki z krótkotrwałym współczynnikiem 1,35, a te często pracują już na granicy nośności, więc ich zniszczenie następuje w ciągu godzin.

Koszt błędu. Katastrofa budowlana w domu jednorodzinnym oznacza nie tylko koszty odbudowy rzędu 1-2 milionów złotych, ale też utratę wypłaty z polisy ubezpieczeniowej, gdy rzeczoznawca stwierdzi brak projektu lub samowolę budowlaną.

Wykonanie wzmocnienia krok po kroku

Stemplowanie wykonuje się przed rozpoczęciem jakichkolwiek prac rozbiórkowych, ustawiając słupki drewniane lub stalowe o nośności co najmniej 2 ton w rozstawie 1,2-1,5 metra pod każdą belką, którą planuje się wymienić. Stempel musi stać na stabilnym podłożu (najczęściej na płycie stalowej lub drewnianej belce rozłożonej na posadzce niższej kondygnacji), a jego kliny montażowe dobija się po każdym etapie demontażu, aby przejąć obciążenie w czasie rzeczywistym.

Demontaż starej belki zaczyna się od wycięcia odcinka o długości 30-50 centymetrów w środku przęsła, aby stopniowo przenieść obciążenie na stemple, a dopiero potem wyjmuje się całość przez okno lub otwór technologiczny w ścianie szczytowej. Cięcie wykonuje się palnikiem lub piłą szablastą, nigdy szlifierką kątową ze względu na ryzyko zapłonu pyłu drzewnego i resztek tynku.

Montaż nowej belki zaczyna się od przygotowania podparcia na ścianie nośnej, czyli poduszki betonowej z betonu klasy C20/25 o wymiarach 25×25 centymetrów i grubości 10 centymetrów, na której spoczywa łeb belki przez podkładkę blachowcową o grubości 5-10 milimetrów. Podkładka rozkłada siłę punktową na powierzchnię poduszki, a kliny montażowe stalowe (nie drewniane) kompensują tolerancje wykonawcze rzędu 2-3 milimetrów.

Po ustawieniu belki konstruktor sprawdza jej poziom niwelatorem i dopuszcza do dalszych prac dopiero wtedy, gdy odchyłka od poziomu nie przekracza 5 milimetrów na całej długości. Następnie wykonuje się spoiny czołowe podparcia, montaż łączników sworzniowych (w przypadku konstrukcji zespolonej) i zalewa się szczelinę między górną półką belki a murem zaprawą niekurczliwą.

Wymagania dla sufitu z płyt kartonowo-gipsowych po wzmocnieniu

Sufit podwieszany na ruszcie stalowym mocowanym do dolnej półki belek nośnych musi uwzględniać drgania stropu podczas chodzenia po podłodze wyżej, dlatego profile CD 60 montuje się na wibroizolacyjnych wieszakach ES zamiast standardowych łączników kotwowych. Ruszt oddylatowuje się od ścian paskami wełny mineralnej o grubości 10 milimetrów, a płyty KG układa się w dwóch warstwach po 12,5 milimetra każda, przesuniętych względem siebie o połowę szerokości, co podnosi sztywność sufitu i tłumi przenoszenie drgań.

Źródła danych i podstawy prawne

Wyceny materiałów i robocizny opierają się na cennikach publikowanych przez producentów stali konstrukcyjnej oraz analizach rynkowych z pierwszego kwartału 2026 roku. Normy techniczne przywołane w artykule to PN-EN 1991-1-1 (obciążenia użytkowe stropów), PN-EN 1993-1-1 (projektowanie konstrukcji stalowych) oraz PN-EN 1994-1-1 (konstrukcje zespolone stalowo-betonowe), wszystkie dostępne w Polskim Komitecie Normalizacyjnym (pkn.pl). Podstawą prawną procedur budowlanych jest ustawa z dnia 7 lipca 1994 roku Prawo budowlane z późniejszymi zmianami, publikowana w Dzienniku Ustaw (dziennikustaw.gov.pl). Katalog profili stalowych IPN oraz ich parametrów geometrycznych i masowych udostępnia Polski Związek Producentów Stali (pzps.pl).

Skontaktuj się z konstruktorem z uprawnieniami budowlanymi w specjalności konstrukcyjno-budowlanej, aby otrzymać indywidualną wycenę opartą na rzeczywistym stanie Twojego stropu. Każdy dom ma inną historię obciążeń, inny stan stali i inne wymagania użytkowników, więc uniwersalna kalkulacja zawsze pozostaje orientacyjna, a decyzja o metodzie wzmocnienia wymaga obliczeń na konkretnym modelu.
